프로젝트 관리 패러다임 시프트 ​

방법론 도구 리더십을 연결하는 제조업 연구개발 실무 교재

프로젝트 관리의 성과는 계획서를 얼마나 정교하게 만들었는지보다 고객이 필요로 하는 결과를 얼마나 일관되게 구현했는지로 판단해야 합니다. AI가 분석과 제작을 지원하는 환경에서는 결과물을 만드는 속도와 함께 의사결정의 근거, 요구사항의 추적성, 팀의 책임 구조를 설계하는 능력이 중요해집니다.

이 교재에서는 프로젝트 관리 환경의 변화부터 방법론 선택, 도구 활용, 팀과 AI의 협업, 제조업 적용, 재사용 가능한 실습까지 학습합니다. 학습을 마치면 하나의 방법론을 그대로 복제하는 대신 프로젝트의 불확실성과 실패 비용에 맞는 운영체계를 구성할 수 있습니다.

I. AI의 질적 전환과 프로젝트 관리 환경 ​

1. AI 확산을 업무 수행 능력의 변화로 읽는 방법 ​

학습목표: AI의 양적 확대와 질적 전환을 구분하고, 프로젝트 성과에 영향을 주는 변화를 설명할 수 있습니다.

1) 이용 확대에서 업무 구조의 변화로 ​

AI의 양적 확대는 사용자가 늘고, 처리량이 증가하고, 더 많은 업무에 도구가 보급되는 변화입니다. 질적 전환은 업무의 종류와 수행 방식이 달라지는 변화입니다. 문장 생성에 활용하던 AI가 자료를 비교하고, 계산 도구를 사용하고, 결과를 파일로 만들고, 다음 작업에 필요한 입력을 준비하는 흐름이 대표적입니다.

양적 확대와 질적 전환은 함께 진행됩니다. 도구를 더 많이 사용하는 것만으로 업무의 질이 자동으로 높아지지는 않습니다. 고객 요구를 명확히 정의하고, 자료의 기준을 정하고, AI가 만든 결과를 검토하는 체계가 있어야 활용이 성과로 연결됩니다. 프로젝트 관리자는 이용 횟수보다 검토된 결과의 비율과 재작업의 감소를 살펴야 합니다.

예를 들어 회의록 요약을 빠르게 만드는 것은 생산성 개선입니다. 회의록에서 변경 요청을 식별하고, 요구사항과 연결하고, 일정 영향 분석의 입력을 준비한 뒤 승인된 변경만 기준선에 반영하는 것은 업무체계의 변화입니다. 이때 AI는 정보 처리와 초안 작성을 맡고 변경 승인자는 사업적 판단을 담당합니다.

구분양적 확대질적 전환프로젝트에서 살펴볼 지표
이용사용자와 사용 횟수 증가역할과 업무 범위의 변화업무별 실제 활용 범위
결과초안 생산량 증가분석과 실행의 연결인수 기준 충족률
협업개인별 도구 활용사람과 AI의 업무 인계인계 누락과 충돌 건수
관리작업 시간 단축판단과 품질의 체계화재작업 시간과 승인 대기
AI의 업무 수행 범위
그림 1. 대화형 활용에서 도구 사용과 에이전트 협업으로 확장되는 업무 범위

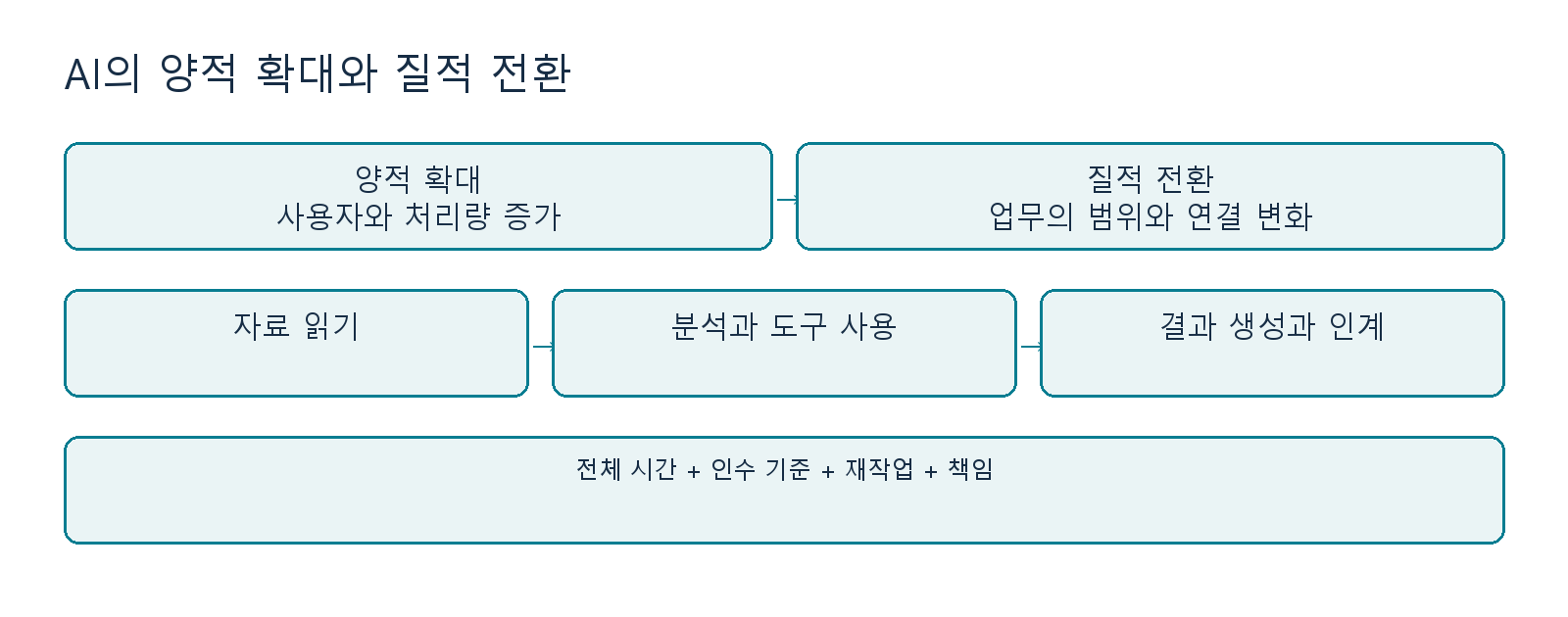

양적 확대와 질적 전환의 평가 기준
그림 2. 양적 확대와 질적 전환의 평가 기준

2) 추론 멀티모달 도구 사용의 프로젝트 의미 ​

AI의 기본 개념
그림 3. AI의 입력 처리 결과 구조

대규모 언어 모델(Large Language Model, LLM)은 언어를 중심으로 정보를 처리하는 기반 기술입니다. 멀티모달(Multimodal)은 텍스트뿐 아니라 이미지 등 여러 형태의 입력을 함께 다루는 방식입니다. 도구 사용(Tool Use)은 모델이 계산·검색·파일 처리와 같은 외부 기능을 이용하는 방식입니다. AI 에이전트(AI Agent)는 목표에 따라 작업과 도구 사용을 이어가는 구성입니다.

이 능력들은 서로 보완합니다. 설비 도면과 시험 보고서를 함께 해석하는 작업에는 멀티모달이 필요할 수 있습니다. 원가 집계에는 계산 도구가 적합하고, 여러 파일을 일정한 양식으로 처리하려면 작업 흐름이 필요합니다. 그러나 이미지 해석과 계산의 정확성은 별개입니다. 도면에서 치수를 읽은 뒤에는 단위와 허용오차를 확인하고, 계산값은 원본 데이터와 대조해야 합니다.

에이전트는 프로젝트의 책임자가 아닙니다. 목표, 입력, 권한, 완료 기준을 명확히 배정했을 때 실무 지원 역할을 수행합니다. “잘 처리해”라는 지시는 범위가 넓고 결과를 평가하기 어렵습니다. “승인된 시험 결과에서 미충족 요구사항을 찾아 표로 정리하고, 원본 위치를 연결해”라는 지시는 결과와 평가 기준이 분명합니다. [R01, R02]

3) 변화를 평가하는 세 가지 질문 ​

첫째, 고객에게 제공하는 가치가 개선되었는지 살펴봅니다. 둘째, 결과를 만드는 과정이 반복 가능해졌는지 살펴봅니다. 셋째, 실패했을 때 원인과 영향 범위를 추적할 수 있는지 살펴봅니다. 세 질문에 답하지 못하면 도구 도입과 운영 혁신을 구분하기 어렵습니다.

생산성은 AI 실행 시간만으로 계산하지 않습니다. 자료 준비, 실행, 검토, 수정, 승인, 최종 인계까지 포함한 전체 소요시간을 비교해야 합니다. 빠르게 만든 초안을 사람이 오래 고친다면 전체 성과는 작을 수 있습니다.

학습 활동: 본인의 업무 하나를 골라 현재 입력, 작업, 검토, 승인, 인계를 적어 보십시오. AI가 줄일 수 있는 시간과 새로 필요한 검토 시간을 함께 표시하십시오. 핵심 정리: AI의 질적 전환은 업무의 범위와 연결 방식을 바꾸는 변화입니다. 성과는 결과의 품질과 전체 흐름으로 평가합니다.

2. 산업 변화에 대응하는 프로젝트 관리자의 역할 ​

학습목표: 불확실성과 상호의존성을 구분하고, 프로젝트 관리자의 역할을 실행 통제와 학습 설계로 확장할 수 있습니다.

1) 계획의 안정성과 해결책의 불확실성 ​

고객 납기와 계약 범위는 안정적이어도 해결책은 불확실할 수 있습니다. 반도체 공정 개선에서 목표 특성은 정해져 있지만 공정 조건은 실험으로 찾아야 하는 상황이 이에 해당합니다. 자동차용 모터도 장착 인터페이스는 고정되어 있어도 소음과 열 특성의 개선 방법은 반복 시험을 통해 구체화될 수 있습니다.

프로젝트 전체를 “예측형 또는 적응형”이라는 이름 하나로 설명하기보다 무엇을 고정하고 무엇을 학습할 것인지 구분해야 합니다. 계약, 안전 조건, 고객 제출일은 관리 기준으로 유지하면서 설계 대안과 시험 조건은 학습 대상으로 운영할 수 있습니다.

불확실성은 정보가 부족한 상태이며, 복잡성은 구성요소와 관계가 많아 변화의 영향이 넓은 상태입니다. 두 특성은 같지 않습니다. 익숙한 설비를 여러 공장에 확대하는 일은 복잡하지만 기술 불확실성은 낮을 수 있습니다. 새로운 센서의 단일 기능 검증은 범위가 작아도 기술 불확실성은 높을 수 있습니다.

상황운영의 초점우선 적용 방식
작고 명확한 업무빠른 실행과 결과 확인단일 작업과 체크리스트
크고 명확한 업무범위 분해와 통합예측형과 증분 전달
작고 불확실한 업무가설 검증반복 실험
크고 불확실한 업무학습과 통합의 동시 관리하이브리드와 Gate
AI 시대의 역할 변화
그림 4. 지식의 전달에서 문제 정의와 실행 설계로 확장되는 역할
문제 정의와 맥락을 연결하는 실무 역량

그림 5. 문제 정의와 맥락을 연결하는 실무 역량

2) 문제 정의와 맥락 설계 ​

요구사항 엔지니어링(Requirements Engineering)은 이해관계자의 필요를 식별하고 검토 가능한 요구사항으로 정리하는 활동입니다. 맥락 설계(Context Engineering)는 AI가 작업에 필요한 목표·자료·제약·규칙을 사용할 수 있도록 구성하는 실무 활동입니다. 프롬프트 한 문장을 다듬는 것보다 프로젝트 맥락을 일관되게 제공하는 일이 복잡한 작업에서 더 중요합니다.

“품질을 높여”를 “고객의 치수 기준과 시험 조건을 충족하고, 미충족 항목을 요구사항 ID로 추적하며, 승인된 변경만 적용한다”로 바꾸면 작업 범위가 드러납니다. 좋은 요구사항은 결과를 확인할 방법을 포함합니다. “효율적인 보고서”보다 “의사결정자가 변경안의 비용·일정·품질 영향을 비교할 수 있는 보고서”가 실무적으로 유용합니다.

3) 실행 관리자에서 운영체계 설계자로 ​

프로젝트 관리자는 작업을 배정하는 동시에 검토가 필요한 지점과 판단 권한을 설계합니다. 담당자가 늘어나면 역할의 경계가 중요하고, AI 역할이 추가되면 입력과 결과의 경계도 중요해집니다. 누구나 수정할 수 있는 문서보다 정본, 작업본, 승인본의 관계가 명확한 문서가 협업에 유리합니다.

일정 지연은 작업자의 노력 부족만으로 설명되지 않습니다. 요구사항의 지연 확정, 시험 설비의 공용 사용, 검토자의 부족, 변경 승인 대기, 데이터 인계 오류가 원인일 수 있습니다. 업무 흐름을 그린 뒤 대기와 재작업이 집중되는 구간을 찾아야 합니다.

핵심 정리: 관리자는 계획을 유지하면서 학습을 조직합니다. 고정해야 할 조건과 실험해야 할 대상을 분리하는 것이 출발점입니다.

II. 방법론 도구 리더십을 통합하는 프로젝트 운영 ​

1. 방법론을 조직의 관리체계로 전환하는 방법 ​

학습목표: 지식체계, 표준, 생애주기, 기법을 구분하고 프로젝트에 필요한 관리체계를 설계할 수 있습니다.

1) 서로 다른 수준의 개념을 구분하기 ​

프로젝트 관리 지식체계(Project Management Body of Knowledge)는 실무 지식과 관행을 체계적으로 다룹니다. 관리 표준은 공통 개념과 지침 또는 요구사항을 제공합니다. 개발 생애주기(Development Life Cycle)는 결과를 개발하고 전달하는 흐름입니다. 기법은 특정 문제를 처리하는 구체적 방법입니다.

PMBOK, ISO 21502, Scrum, FMEA를 경쟁하는 방법론처럼 놓고 하나를 선택할 필요는 없습니다. PMBOK와 ISO 21502로 관리 영역을 구성하고, Scrum으로 불확실한 소프트웨어 개발을 운영하며, FMEA로 제품과 공정의 실패 위험을 분석할 수 있습니다.

수준답해야 하는 질문대표 항목실무 결과
거버넌스누가 무엇을 승인하는가프로젝트 후원과 Gate권한과 의사결정 구조
관리 지침무엇을 관리하는가PMBOK ISO 21502관리계획과 책임
전달 접근결과를 어떻게 개발하는가예측형 적응형 하이브리드생애주기와 검토 주기
분야별 체계산업의 품질을 어떻게 확보하는가APQP ASPICE RAMS요구사항과 증거
기법특정 문제를 어떻게 분석하는가FMEA SPC DMAIC분석과 개선 조치

2) PMBOK와 ISO 21502의 실무 활용 ​

방법론 도구 리더십의 통합 구조
그림 6. 방법론 도구 리더십의 통합 구조

PMBOK 가이드 8판은 가치, 책임, 품질, 지속가능성, 팀의 역량 등을 강조하고 거버넌스·범위·일정·재무·이해관계자·자원·위험의 성과영역을 다룹니다. 관리자는 이를 문서 개수의 체크리스트보다 프로젝트 성과를 검토하는 틀로 활용하는 편이 좋습니다. [R03]

ISO 21502는 조직 유형과 프로젝트 크기, 전달 접근에 관계없이 적용할 수 있는 프로젝트 관리 지침입니다. 예측형, 증분형, 반복형, 적응형, 하이브리드에 적용할 수 있으므로 특정 생애주기를 강제하는 문서로 이해하지 않습니다. [R04]

관리체계를 만들 때에는 먼저 프로젝트 목적과 인수 기준을 정합니다. 그다음 관리 대상, 책임, 검토 주기, 산출물, 승인 조건을 연결합니다. 모든 프로젝트에 같은 서식을 적용하지 않고 실패 영향과 협업 규모에 맞게 조정하는 테일러링(Tailoring)을 수행합니다.

3) 서식보다 관리 행동을 먼저 설계하기 ​

위험대장이 있다는 사실은 위험관리가 작동한다는 뜻이 아닙니다. 위험이 발견되고, 책임자가 대응하고, 효과가 검토되고, 잔여위험이 인수되는 흐름이 있어야 합니다. 회의록도 기록 자체보다 결정과 후속 조치를 추적하는 데 의미가 있습니다.

관리 영역핵심 질문최소 기록검토 조건
범위무엇을 완료로 인정하는가요구사항과 인수 기준범위 변경 시
일정무엇이 완료일을 결정하는가선후행과 중요 경로실적 갱신 시
원가추가 비용이 어디에서 발생하는가예산과 지출 전망변경과 Gate
품질어떤 증거로 적합성을 판단하는가시험과 검토 결과설계와 인수
위험어떤 사건이 목표를 흔드는가원인 사건 영향 대응주요 단계 진입
변경무엇이 기준선을 바꾸는가영향 분석 승인 이력적용 전

학습 활동: 사용 중인 서식 하나를 고르고, 그 서식이 실제로 어떤 결정을 돕는지 적어 보십시오. 결정에 사용되지 않는 항목과 누락된 근거를 구분하십시오. 핵심 정리: 방법론은 공통 언어이고, 관리체계는 그 언어를 조직의 행동과 의사결정으로 바꾸는 구조입니다.

2. AI와 Microsoft 도구를 업무 흐름에 연결하기 ​

학습목표: 분석, 일정 계산, 협업 기록, 승인에 적합한 도구를 배치할 수 있습니다.

1) 도구별 역할을 명확히 배정하기 ​

ChatGPT는 요구사항 정리, 자료 비교, 설명, 초안, 파일 분석을 지원할 수 있습니다. Microsoft 365 Copilot은 조직이 설정한 권한과 사용 환경 안에서 Microsoft 365 업무를 지원합니다. Microsoft Project 데스크톱은 선후행, 작업 달력, 자원, 기준선과 일정 계산에 활용합니다. Microsoft 365의 Teams, SharePoint, Excel, Word는 의사소통과 문서·데이터 협업을 구성하는 데 활용합니다.

AI가 제시한 일정표와 일정 엔진이 계산한 일정은 구분해야 합니다. “설계 2주, 구매 4주”라는 설명만으로 중요 경로가 확정되지 않습니다. 작업 달력, 시작 조건, 선후행 관계, 자원 제약을 입력해야 완료일과 여유시간을 판단할 수 있습니다.

Project Online은 2026년 9월 30일 종료되었으며, 이 종료는 Project 데스크톱이나 Planner 전체의 종료를 의미하지 않습니다. 신규 운영체계를 설계할 때는 과거 Project Online 구성과 현재 Planner 구성을 구분합니다. [R05]

작업우선 도구사람이 확인할 항목
요구사항 초안ChatGPT 또는 Copilot원문과 누락
일정 계산Microsoft Project달력 선후행 자원
데이터 정리Excel과 계산 도구단위 분모 집계 범위
문서 정본 관리SharePoint 또는 지정 저장소권한 버전 승인본
협업과 논의Teams결정 책임자 후속 조치
경영진 보고Word PowerPoint AI 초안수치 근거와 승인 요청

2) 원본과 계산과 보고를 연결하기 ​

공식 저장소(Source of Truth)는 승인된 기준과 결과를 찾는 출발점입니다. 같은 이름의 파일이 여러 곳에 있으면 AI도 사람도 최신 기준을 혼동할 수 있습니다. 문서마다 소유자, 버전, 승인 상태, 변경 이유를 기록하고 보고서의 수치는 계산 파일과 연결해야 합니다.

AI 분석의 입력은 원본 복사본으로 준비합니다. 결과는 작업 영역에서 검토하고 승인된 산출물만 공식 저장소에 반영합니다. 자동 연결이 없는 환경에서는 파일 내보내기와 재가져오기를 명시적인 인계로 운영하면 됩니다. 중요한 것은 자동화 여부보다 입력과 결과가 일치하는지입니다.

일정 변경 예시를 보겠습니다. 시험 재수행이 필요해지면 AI는 원인과 영향 항목을 정리합니다. 일정 담당자는 Project에서 작업과 관계를 수정하여 완료일 영향을 계산합니다. 품질 담당자는 재시험 기준을 확인합니다. 승인자는 대안을 비교하고 기준선 변경을 결정합니다. 보고서는 승인 결과와 새 전망을 구분해 제시합니다.

3) 전체 소요시간과 품질을 측정하기 ​

AI 활용의 성과지표에는 실행 시간, 검토 시간, 재작업 시간, 승인 대기, 결과 적합성을 함께 포함합니다. 파일을 빨리 생성했더라도 요구사항을 놓쳤다면 성공으로 평가하지 않습니다. 처음에는 반복되는 업무 하나를 선택하여 기존 방식과 개선 방식의 전체 흐름을 비교하는 편이 효과적입니다.

핵심 정리: AI는 판단과 제작을 지원하고, 일정 엔진은 관계를 계산하며, 협업 도구는 기준과 결정을 공유합니다. 역할을 혼합하기보다 연결하는 것이 중요합니다.

3. 팀 리더십과 AI 역할을 함께 운영하기 ​

학습목표: 팀의 책임과 AI의 작업 범위를 분리하고, 명확한 인계와 검토 구조를 설계할 수 있습니다.

1) 조직의 권한과 프로젝트의 책임 ​

기능 조직에서는 전문성이 축적되지만 부서 간 우선순위 조정이 필요합니다. 매트릭스 조직에서는 프로젝트와 기능 부서가 자원을 함께 관리하므로 배정 권한과 문제 해결 경로를 합의해야 합니다. 프로젝트 중심 조직은 목표 집중에 유리하지만 전문 지식의 축적과 다음 프로젝트 인계를 설계해야 합니다.

책임 배정표(RACI)는 수행자(Responsible), 최종 책임자(Accountable), 협의 대상(Consulted), 공유 대상(Informed)을 구분하는 기법입니다. 표를 채우는 것보다 의사결정이 지연될 때 누가 해결하는지 명확히 하는 일이 중요합니다. 한 활동의 최종 책임은 혼동되지 않도록 지정합니다.

2) 멀티 에이전트 지휘의 기본 구조 ​

전문 역할과 에이전트 협업으로 확장되는 운영
그림 7. 전문 역할과 에이전트 협업으로 확장되는 운영

멀티 에이전트 지휘는 여러 AI 작업 역할의 목표·순서·권한·결과를 조정하는 방식입니다. 역할이 많을수록 성과가 높아지는 것은 아닙니다. 중복 작업, 같은 오류의 반복, 결과 충돌, 통합 비용이 증가할 수 있기 때문입니다. 순차 실행으로 충분한 업무는 단일 역할로 시작하고, 독립적인 입력과 결과가 있는 작업부터 분리합니다.

역할입력산출물권한 경계인계 기준
요구사항 분석승인 원문요구사항 대응표기준선 승인 불가위치와 인수 기준 포함
일정 분석작업 목록 달력선후행 후보와 영향날짜 임의 확정 불가가정과 관계 명시
품질 검토결과와 기준미충족 항목과 증거자기 승인 불가요구사항 ID 연결
통합 관리검토된 결과통합본과 충돌 목록외부 제출 승인 불가버전과 누락 점검
사람의 승인대안과 근거결정과 조건사업 책임결정 이유와 후속 조치
사람과 AI의 역할 분담

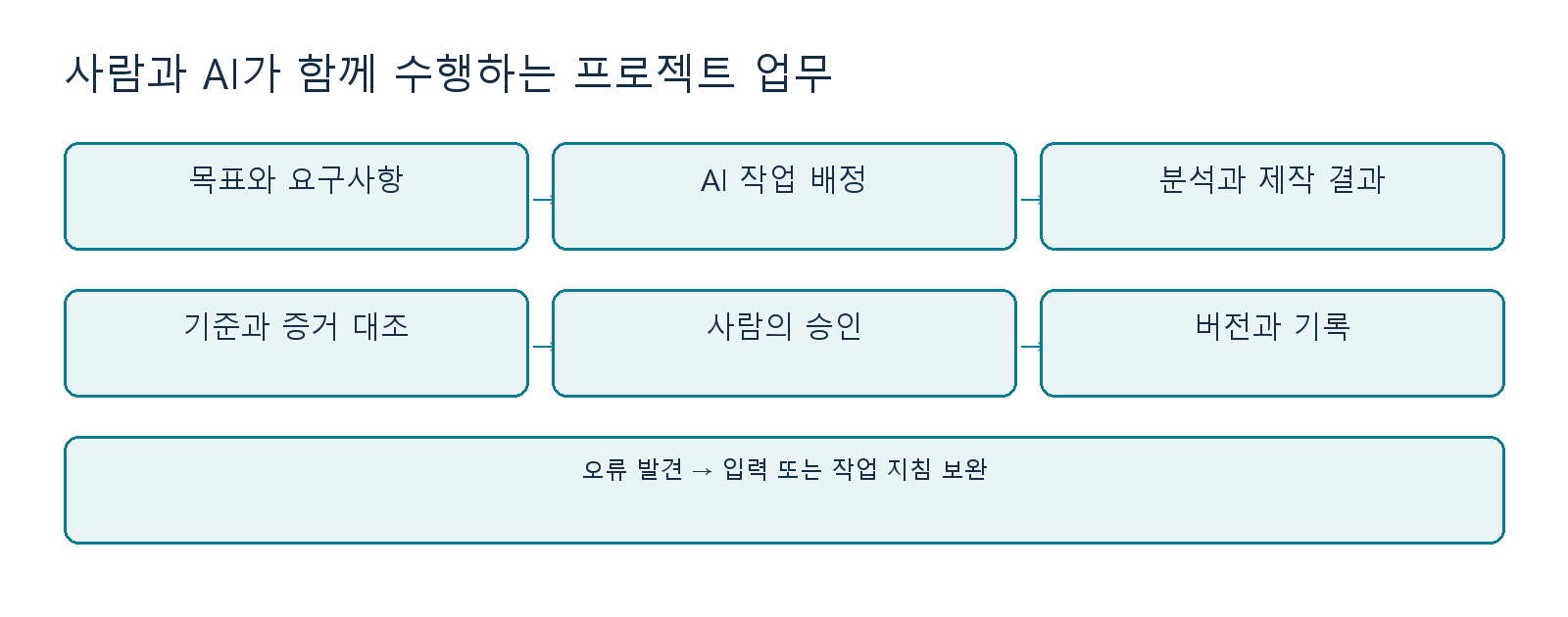

그림 8. 작업 배정 결과 검토 승인 기록의 연결

3) 협업 품질을 높이는 리더의 행동 ​

리더는 오류를 발견한 사람이 불이익 없이 공유할 수 있는 환경을 만들어야 합니다. 시험 실패가 늦게 드러나는 조직에서는 일정의 겉모습은 안정적이어도 실제 위험은 커집니다. 문제 제기는 비난의 근거가 아니라 의사결정의 입력이어야 합니다.

AI 결과를 검토할 때도 비슷합니다. 검토자는 문장이 자연스러운지보다 기준을 충족하는지 살펴야 합니다. 여러 AI가 동의했다는 사실보다 시험·계산·원본 대조와 같은 외부 증거가 중요합니다. 검토 역할을 나누더라도 실제 독립성과 수행 여부를 구분해야 합니다.

학습 활동: 프로젝트의 중요한 승인 하나를 골라 승인 입력, 책임자, 판정 조건, 재검토 조건을 적어 보십시오. 핵심 정리: 팀과 AI의 협업은 목표 공유, 책임의 명확성, 검토 가능한 인계, 사람의 최종 판단으로 운영합니다.

III. 프로젝트 관리 방법론의 분류와 선택 ​

1. 관리 지침과 전달 접근을 조합하는 기준 ​

학습목표: 방법론의 이름보다 해결 문제와 산출물을 기준으로 적용 대상을 선택할 수 있습니다.

1) 방법론을 선택하는 순서 ​

먼저 계약과 고객 요구, 규제와 인증, 조직의 관리 기준을 식별합니다. 그다음 요구사항 안정성과 기술 불확실성을 평가하여 예측형 또는 적응형을 기본 접근으로 선택합니다. 실패 비용이 크면 Gate를 배치하고, 요구사항과 시험의 연결이 중요하면 V-Model의 추적성을 강화합니다. 범위가 크면 증분으로 나누고, 해답을 찾아야 하면 반복을 설계합니다.

표준과 프레임워크가 모든 작업의 순서를 정해 주지는 않습니다. APQP는 제품과 공정 품질의 준비를, ASPICE는 개발 프로세스의 능력을, Scrum은 짧은 주기의 제품 개발 운영을 다룹니다. 목적이 다르므로 프로젝트 전체와 구성요소별 적용 수준을 구분해야 합니다.

2) 예측형 적응형 하이브리드의 관계 ​

예측형은 주요 범위와 실행 순서를 앞에서 구체화하는 방식입니다. 적응형은 짧은 전달과 피드백을 통해 요구사항과 해결책을 발전시키는 방식입니다. 하이브리드는 두 접근을 특정 목적에 맞게 결합합니다. 세 방식의 우열보다 변경 비용과 학습 필요성이 선택의 핵심입니다.

증분은 사용 가능한 범위를 추가하는 것입니다. 반복은 같은 결과를 개선하는 것입니다. 증분과 반복은 별개의 특성이며 예측형 프로젝트에서도 사용될 수 있습니다. Agile을 선택했다는 이유만으로 일정과 품질 기준이 사라지는 것은 아닙니다.

전달 접근의 비교
그림 9. 범위 추가와 결과 개선을 구분하는 전달 모델
프로젝트 상황에 따른 전달 접근과 보완 구조
그림 10. 프로젝트 상황에 따른 전달 접근과 보완 구조

3) 비교표를 실무 결정으로 바꾸기 ​

평가 질문예측형에 유리한 조건적응형에 유리한 조건보완할 구조
요구사항안정적이고 명확함사용 중 구체화됨요구사항 검토
변경 비용후반 변경 비용이 큼작은 변경이 가능함변경 영향 분석
피드백공식 단계에서 확보짧은 주기로 확보고객 검토
실패 영향투자 안전 납기 영향 큼작은 실험으로 제한 가능Stage-Gate
추적성시험과 승인 증거 중요운영에서도 동일하게 필요V&V와 구성관리
통합물리적 인터페이스 중심기능 증분 통합 가능통합 계획

핵심 정리: 관리 지침, 전달 접근, 산업 품질체계를 층별로 조합합니다. 한 이름으로 모든 문제를 해결하려 하지 않습니다.

2. 범용 지침으로 프로젝트의 관리 기준을 세우기 ​

학습목표: 각 체계가 해결하는 문제와 주요 산출물을 이해하고 적용 수준을 구분할 수 있습니다.

1) PMBOK 프로젝트 관리 지식체계 ​

PMBOK 프로젝트 관리 지식체계의 성격은 지식체계와 실무 가이드입니다. 주요 목적은 가치와 관리 영역의 연결이며, 제품 개발 설비 투자 조직 변화에 활용합니다.

실행 흐름은 목적과 가치 정의 → 성과영역 검토 → 관행 조정 → 결과 평가입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 프로젝트 헌장 관리계획 성과 검토입니다.

ISO 21502와 산업별 품질체계를 함께 적용합니다. 프로세스를 기계적으로 복제하지 않습니다.

학습 링크: www.pmi.org 공식 자료 · 관련 학습과 적용 자료. PMI 제공. 2025년 11월 8판. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

2) ISO 21500과 ISO 21502의 역할 ​

ISO 21500과 ISO 21502의 역할의 성격은 국제 관리 지침입니다. 주요 목적은 개념과 프로젝트 관리 실무의 공통 언어이며, 산업에 관계없는 조직 프로젝트에 활용합니다.

실행 흐름은 ISO 21500의 맥락 이해 → ISO 21502의 관리 관행 선택 → 조직 절차 구성입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 관리체계 역할표 검토 조건입니다.

ISO 21500:2021은 맥락과 개념, ISO 21502:2020은 프로젝트 관리 지침입니다. 이를 서로 같은 문서로 취급하지 않습니다.

학습 링크: www.iso.org 공식 자료 · 관련 학습과 적용 자료. ISO 제공. 2021년과 2020년. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

3) ISO 21511과 작업분류체계 ​

ISO 21511과 작업분류체계의 성격은 WBS 지침입니다. 주요 목적은 범위 누락과 중복의 예방이며, 여러 산출물과 작업 묶음이 있는 프로젝트에 활용합니다.

실행 흐름은 최종 산출물 식별 → 계층 분해 → 책임 배정 → 완료 기준 설정입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 WBS WBS 사전 인수 기준입니다.

작업분류체계(Work Breakdown Structure, WBS)는 달력상의 작업 목록과 다릅니다. WBS를 먼저 만들고 작업과 선후행을 연결합니다.

학습 링크: www.iso.org 공식 자료 · 관련 학습과 적용 자료. ISO 제공. 2018년 공개 소개. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

4) ISO 31000과 위험관리 ​

ISO 31000과 위험관리의 성격은 위험관리 지침입니다. 주요 목적은 불확실성이 목표에 미치는 영향이며, 기술 공급망 사업 의사결정에 활용합니다.

실행 흐름은 맥락 설정 → 위험 식별 → 분석과 평가 → 대응 → 검토입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 위험대장 대응계획 잔여위험입니다.

이미 발생한 이슈와 미래 위험을 구분합니다. 원인 사건 영향을 적고 대응 소유자를 지정합니다.

학습 링크: www.iso.org 공식 자료 · 관련 학습과 적용 자료. ISO 제공. 2018년. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

5) ISO 9001과 품질경영 ​

ISO 9001과 품질경영의 성격은 품질경영시스템 요구사항입니다. 주요 목적은 일관된 프로세스와 적합한 결과이며, 조직의 품질체계와 연결된 프로젝트에 활용합니다.

실행 흐름은 프로세스 정의 → 기준과 책임 → 실행 기록 → 부적합 개선입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 품질계획 검토 기록 시정조치입니다.

조직의 품질경영시스템과 개별 제품의 성능 검증은 구분합니다. 인증 여부가 제품 적합성의 모든 증거를 대신하지 않습니다.

학습 링크: www.iso.org 공식 자료 · 관련 학습과 적용 자료. ISO 제공. 판본별 관리. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

6) PRINCE2와 단계별 사업 통제 ​

PRINCE2와 단계별 사업 통제의 성격은 프로젝트 관리 방법입니다. 주요 목적은 사업 타당성과 역할의 지속적 관리이며, 후원자와 승인체계가 중요한 프로젝트에 활용합니다.

실행 흐름은 사업 명분 → 역할 정의 → 단계계획 → 예외와 변경 → 단계 승인입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 Business Case 단계계획 예외보고입니다.

성과 허용범위를 합의해 관리자가 처리할 사항과 상위 승인이 필요한 사항을 구분합니다.

학습 링크: www.peoplecert.org 공식 자료 · 관련 학습과 적용 자료. PeopleCert 제공. 공식 교육 체계. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

학습 활동: 이 장의 항목 두 개를 선택해 동일한 프로젝트에서 각각 무엇을 담당할지 설명하십시오. 공통 산출물과 고유 산출물을 구분하고 중복 검토를 줄일 방법을 제안하십시오. 핵심 정리: 체계의 이름보다 관리 목적, 적용 범위, 증거, 책임을 기준으로 선택합니다.

3. 산업별 개발과 품질 보증 체계를 이해하기 ​

여러 산업의 업무와 프로젝트 변화
그림 11. 여러 산업의 업무와 프로젝트 변화

학습목표: 각 체계가 해결하는 문제와 주요 산출물을 이해하고 적용 수준을 구분할 수 있습니다.

1) APQP와 제품 공정 품질의 사전 준비 ​

APQP와 제품 공정 품질의 사전 준비의 성격은 제품 품질 기획입니다. 주요 목적은 개발 이후의 품질 문제 예방이며, 자동차 공급망 및 고객이 적용을 요구하는 제품에 활용합니다.

실행 흐름은 기획 → 제품 설계 → 공정 설계 → 제품과 공정 검증 → 피드백입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 DFMEA PFMEA 관리계획 검증 기록입니다.

사전제품품질계획(Advanced Product Quality Planning, APQP)은 부서별 품질 준비를 연결합니다. 단계 내부의 병렬 활동과 반복을 허용할 수 있습니다.

학습 링크: www.aiag.org 공식 자료 · 관련 학습과 적용 자료. AIAG 제공. APQP 3판 2024년. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

2) RAMS와 IEC 62278의 철도 생애주기 ​

RAMS와 IEC 62278의 철도 생애주기의 성격은 시스템 RAMS 관리입니다. 주요 목적은 신뢰성과 안전성의 생애주기 관리이며, 철도 시스템과 구성품 개발에 활용합니다.

실행 흐름은 시스템 정의 → 위험 분석 → 요구사항 → 개발과 검증 → 운영 증거입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 RAMS 계획 위험 기록 검증 증거입니다.

신뢰성 가용성 유지보수성 안전성(Reliability, Availability, Maintainability and Safety, RAMS)을 함께 관리합니다. 안전은 마지막 시험만으로 확보하지 않습니다.

학습 링크: webstore.iec.ch 공식 자료 · 관련 학습과 적용 자료. IEC 제공. IEC 62278-1:2025. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

3) DoD 5000 Series와 국방 획득 경로 ​

DoD 5000 Series와 국방 획득 경로의 성격은 획득 정책 체계입니다. 주요 목적은 능력 확보와 획득 위험의 통제이며, 미국 국방 획득과 관련 공급망에 활용합니다.

실행 흐름은 획득 목적 → 경로 선택 → 기술과 사업 검토 → 시험과 전력화입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 획득전략 기술 검토 시험 계획입니다.

Adaptive Acquisition Framework에는 여러 조정 가능한 경로가 있습니다. 국방 획득 전체를 순수 Waterfall 하나로 환원하지 않습니다.

학습 링크: www.acq.osd.mil 공식 자료 · 관련 학습과 적용 자료. 미국 획득 정책 기관 제공. 지침별 관리. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

4) ARP4754A와 항공기 시스템 개발 보증 ​

ARP4754A와 항공기 시스템 개발 보증의 성격은 항공 시스템 개발 지침입니다. 주요 목적은 안전 요구와 개발 증거의 연결이며, 민간 항공기와 시스템 개발에 활용합니다.

실행 흐름은 기능과 안전 요구 → 요구사항 배분 → 개발 → 확인과 검증입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 개발보증계획 요구사항 추적 검증 기록입니다.

계약에 적용되는 ARP4754A 판본을 관리하고 후속 ARP4754B와의 차이를 검토합니다. 새 판본의 존재만으로 계약 기준을 바꾸지 않습니다.

학습 링크: saemobilus.sae.org 공식 자료 · 관련 학습과 적용 자료. SAE International 제공. ARP4754B 2023년 12월. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

5) DO-178C와 항공 소프트웨어 보증 ​

DO-178C와 항공 소프트웨어 보증의 성격은 항공 소프트웨어 지침입니다. 주요 목적은 소프트웨어 개발과 검증의 증거이며, 항공 탑재 소프트웨어에 활용합니다.

실행 흐름은 계획 → 요구사항 → 설계와 구현 → 검증 → 구성관리와 품질보증입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 계획 추적표 시험 결과 구성기록입니다.

개발보증 수준과 적용 목표에 따라 필요한 증거를 정합니다. 일반 코드 리뷰만으로 모든 보증 활동을 대체하지 않습니다.

학습 링크: www.rtca.org 공식 자료 · 관련 학습과 적용 자료. RTCA와 FAA 제공. DO-178C 판본. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

6) FDA Design Control과 의료기기 설계관리 ​

FDA Design Control과 의료기기 설계관리의 성격은 의료기기 품질 규제의 설계 활동입니다. 주요 목적은 사용 목적 설계 요구와 검증의 일치이며, 미국 시장 대상 의료기기에 활용합니다.

실행 흐름은 설계 입력 → 설계 출력 → 검토 → 검증과 유효성 확인 → 변경관리입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 설계 개발 기록 위험관리 시험 증거입니다.

2026년 2월 2일 시행된 QMSR와 ISO 13485:2016의 연결을 고려합니다. 이전 21 CFR 820.30 설명을 현재 규정 전체로 그대로 적용하지 않습니다.

학습 링크: www.fda.gov 공식 자료 · 관련 학습과 적용 자료. FDA 제공. 2026년 2월. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

7) IEC 61513과 원자력 계측제어 ​

IEC 61513과 원자력 계측제어의 성격은 원자력 I&C 안전 지침입니다. 주요 목적은 안전 중요 계측제어의 체계적 설계이며, 원자력 안전 관련 I&C 시스템에 활용합니다.

실행 흐름은 안전 요구 → 구조 설계 → 구현 → 검증 → 운영과 변경 통제입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 시스템 요구 설계 증거 검증 계획입니다.

계측제어(Instrumentation and Control, I&C)의 안전 분류와 시스템 관계를 먼저 파악합니다. 설계 변경은 검증 증거에 미치는 영향까지 분석합니다.

학습 링크: webstore.iec.ch 공식 자료 · 관련 학습과 적용 자료. IEC와 IAEA 제공. 적용 판본별. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

8) Automotive SPICE와 개발 프로세스 능력 ​

Automotive SPICE와 개발 프로세스 능력의 성격은 프로세스 참조 및 평가 모델입니다. 주요 목적은 개발 활동의 일관성과 증거이며, 차량 시스템 소프트웨어 전자제어 개발에 활용합니다.

실행 흐름은 범위 선택 → 프로세스 결과 정의 → 수행과 기록 → 능력 평가 → 개선입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 요구사항 추적 검토 기록 평가 증거입니다.

Automotive SPICE는 제품 시험 규격이나 특정 생애주기와 같지 않습니다. APQP와 함께 사용할 때 제품 품질 준비와 개발 프로세스 능력의 역할을 구분합니다.

학습 링크: vda-qmc.de 공식 자료 · 관련 학습과 적용 자료. VDA QMC 제공. 4.0 2023년. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

9) IEC 62304와 의료기기 소프트웨어 생애주기 ​

IEC 62304와 의료기기 소프트웨어 생애주기의 성격은 소프트웨어 생애주기 요구사항입니다. 주요 목적은 개발 유지보수와 위험 통제의 연결이며, 의료기기 소프트웨어에 활용합니다.

실행 흐름은 개발계획 → 요구사항 → 설계 구현 → 시험 → 릴리스와 유지보수입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 소프트웨어 계획 시험 구성 문제해결 기록입니다.

소프트웨어 안전 분류와 위험관리의 연결이 중요합니다. 기기 전체의 유효성 확인과 소프트웨어 검증을 구분해 계획합니다.

학습 링크: webstore.iec.ch 공식 자료 · 관련 학습과 적용 자료. IEC와 FDA 제공. 적용 판본별. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

학습 활동: 이 장의 항목 두 개를 선택해 동일한 프로젝트에서 각각 무엇을 담당할지 설명하십시오. 공통 산출물과 고유 산출물을 구분하고 중복 검토를 줄일 방법을 제안하십시오. 핵심 정리: 체계의 이름보다 관리 목적, 적용 범위, 증거, 책임을 기준으로 선택합니다.

4. 단계별 투자와 통합 프로젝트를 운영하기 ​

제약 개발에서의 단계별 판단 구조
그림 12. 제약 개발에서의 단계별 판단 구조

학습목표: 각 체계가 해결하는 문제와 주요 산출물을 이해하고 적용 수준을 구분할 수 있습니다.

1) Stage-Gate와 단계별 투자 의사결정 ​

Stage-Gate와 단계별 투자 의사결정의 성격은 혁신과 신제품 거버넌스입니다. 주요 목적은 큰 투자 전에 사업성과 준비도 판단이며, 신제품 기술 개발 사업화에 활용합니다.

실행 흐름은 탐색 → 타당성 → 개발 → 검증 → 출시와 학습입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 Gate 자료 사업성 검토 다음 단계 계획입니다.

Gate는 회의 이름이 아니라 Go Kill Hold Recycle과 자원 배정을 결정하는 지점입니다. 단계 내 활동은 병렬과 반복으로 수행할 수 있습니다.

학습 링크: www.stage-gate.com 공식 자료 · 관련 학습과 적용 자료. Stage-Gate International 제공. 공식 공개 설명. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

2) EPC와 설계 조달 시공의 연결 ​

EPC와 설계 조달 시공의 연결의 성격은 사업 수행 구조입니다. 주요 목적은 설계 조달 시공 시운전의 인터페이스이며, 플랜트 생산시설 건설에 활용합니다.

실행 흐름은 기본과 상세설계 → 구매와 제작 → 시공 → 시험과 시운전 → 인계입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 도면 구매사양 공정표 검사 기록 인계 자료입니다.

설계 조달 시공(Engineering, Procurement, Construction, EPC)은 고정된 단일 표준이 아닙니다. 계약과 패키지별 인터페이스가 일정과 책임을 결정합니다.

학습 링크: www.pmi.org 공식 자료 · 관련 학습과 적용 자료. PMI와 CII 제공. 자료별. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

3) Clinical Development와 임상개발 ​

Clinical Development와 임상개발의 성격은 의약품 개발 생애주기입니다. 주요 목적은 안전성과 유효성 증거의 단계적 확보이며, 의약품과 임상 연구에 활용합니다.

실행 흐름은 비임상 → 임상 단계 → 자료 평가 → 허가 심사입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 개발계획 시험계획 데이터와 검토 기록입니다.

각 단계의 학습 결과가 다음 투자와 설계에 영향을 줍니다. 임상 단계의 진행은 모든 제품에 동일한 순서와 기간을 강제하는 모델이 아닙니다.

학습 링크: www.fda.gov 공식 자료 · 관련 학습과 적용 자료. FDA와 ICH 제공. 지침별. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

4) VDA-RGA와 신제품 성숙도 보증 ​

VDA-RGA와 신제품 성숙도 보증의 성격은 자동차 신제품 성숙도 관리입니다. 주요 목적은 공급망의 준비도와 문제 조기 발견이며, 고객과 공급자가 연계된 신제품 개발에 활용합니다.

실행 흐름은 성숙도 단계 정의 → 상태 평가 → 문제와 조치 → 단계 검토입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 성숙도 상태표 조치 계획 공급자 인계입니다.

신부품 성숙도 보증(Reifegradabsicherung, RGA)은 일정 통과와 준비도 통과를 구분하게 합니다. APQP와 Gate 체계의 중복 보고를 줄여 연결합니다.

학습 링크: vda-qmc.de 공식 자료 · 관련 학습과 적용 자료. VDA QMC 제공. 적용 판본별. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

학습 활동: 이 장의 항목 두 개를 선택해 동일한 프로젝트에서 각각 무엇을 담당할지 설명하십시오. 공통 산출물과 고유 산출물을 구분하고 중복 검토를 줄일 방법을 제안하십시오. 핵심 정리: 체계의 이름보다 관리 목적, 적용 범위, 증거, 책임을 기준으로 선택합니다.

5. 하이브리드와 조직 규모의 개발체계를 설계하기 ​

순차 개발의 단계와 검토를 이해하는 구조
그림 13. 순차 개발의 단계와 검토를 이해하는 구조

학습목표: 각 체계가 해결하는 문제와 주요 산출물을 이해하고 적용 수준을 구분할 수 있습니다.

1) RUP와 위험 중심의 반복 개발 ​

RUP와 위험 중심의 반복 개발의 성격은 소프트웨어 개발 프로세스입니다. 주요 목적은 아키텍처와 개발 위험의 조기 축소이며, 통합과 아키텍처가 중요한 시스템에 활용합니다.

실행 흐름은 Inception → Elaboration → Construction → Transition입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 유스케이스 아키텍처 반복계획 시험 결과입니다.

Rational Unified Process는 단계 안에서 반복을 운영합니다. 문서 중심의 순차 모델로만 이해하면 위험 중심의 목적을 놓치게 됩니다.

학습 링크: www.ibm.com 공식 자료 · 관련 학습과 적용 자료. IBM 제공. 제품 문서별. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

2) SAFe와 여러 팀의 가치 전달 ​

SAFe와 여러 팀의 가치 전달의 성격은 대규모 애자일 프레임워크입니다. 주요 목적은 팀 간 의존성과 전략 실행의 연결이며, 여러 팀이 함께 만드는 제품과 서비스에 활용합니다.

실행 흐름은 가치 흐름 → 팀 정렬 → 공동 계획 → 통합 검토 → 개선입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 공동 목표 백로그 통합 결과 의존성 기록입니다.

Scaled Agile Framework를 작은 팀에 전부 적용할 필요는 없습니다. 조직의 의존성 규모와 통합 비용에 맞게 선택합니다.

학습 링크: scaledagileframework.com 공식 자료 · 관련 학습과 적용 자료. Scaled Agile 제공. 프레임워크 버전별. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

3) DAD와 상황에 맞는 전달 생애주기 ​

DAD와 상황에 맞는 전달 생애주기의 성격은 상황 기반 하이브리드 접근입니다. 주요 목적은 하나의 개발 방식으로 해결하기 어려운 제약이며, 조직 환경이 복잡한 IT 솔루션에 활용합니다.

실행 흐름은 착수 조건 → 생애주기 선택 → 제작과 검토 → 전환 → 개선입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 팀 작업 방식 선택 근거 전환 준비입니다.

Disciplined Agile Delivery는 처음부터 전환까지의 전달을 다룹니다. 개발 반복만 최적화하고 운영 인계를 놓치지 않도록 활용합니다.

학습 링크: www.pmi.org 공식 자료 · 관련 학습과 적용 자료. PMI 제공. 공식 공개 설명. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

4) KAMP2.0 명칭과 국내 애자일 운영 가이드의 활용 ​

KAMP2.0 명칭과 국내 애자일 운영 가이드의 활용의 성격은 국내 조직의 적용 가이드 검토입니다. 주요 목적은 계약 산출물과 반복 개발의 연결이며, 국내 SI와 공공 정보화에 활용합니다.

실행 흐름은 가이드 버전과 제정주체 식별 → 계약 매핑 → 반복 운영 → 검토와 인수입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 계약 대응표 반복 산출물 품질 기록입니다.

KAMP2.0이라는 명칭의 가이드를 사용할 때는 실제 절차와 적용 범위를 먼저 읽습니다. 명칭만으로 국가 표준이나 공식 인증체계로 취급하지 않습니다.

학습 링크: www.nipa.kr 공식 자료 · 관련 학습과 적용 자료. NIPA와 NIA 관련 학습자료 제공. 관련 자료별. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

5) Water-Scrum-Fall과 경계의 통제 ​

Water-Scrum-Fall과 경계의 통제의 성격은 하이브리드 운영 패턴입니다. 주요 목적은 계약 계획과 반복 개발의 공존이며, 초기 계약과 최종 배포 승인 조건이 있는 개발에 활용합니다.

실행 흐름은 초기 계획 → Scrum 개발 → 통합과 인수 → 배포입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 기준 범위 백로그 반복 결과 배포 증거입니다.

Water-Scrum-Fall은 상황을 설명하는 패턴입니다. 개발은 빨라도 마지막 통합과 승인이 병목이 될 수 있어 경계의 인수 기준을 앞에서 설계합니다.

학습 링크: www.pmi.org 공식 자료 · 관련 학습과 적용 자료. PMI와 Scrum Guides 제공. 자료별. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

학습 활동: 이 장의 항목 두 개를 선택해 동일한 프로젝트에서 각각 무엇을 담당할지 설명하십시오. 공통 산출물과 고유 산출물을 구분하고 중복 검토를 줄일 방법을 제안하십시오. 핵심 정리: 체계의 이름보다 관리 목적, 적용 범위, 증거, 책임을 기준으로 선택합니다.

6. 적응형 접근으로 학습과 전달을 운영하기 ​

학습목표: 각 체계가 해결하는 문제와 주요 산출물을 이해하고 적용 수준을 구분할 수 있습니다.

1) Scrum과 목표 중심의 짧은 개발 주기 ​

Scrum과 목표 중심의 짧은 개발 주기의 성격은 경량 개발 프레임워크입니다. 주요 목적은 불확실한 제품 개발의 검토와 적응이며, 짧은 주기로 가치 있는 결과를 전달하는 팀에 활용합니다.

실행 흐름은 제품 목표 → 백로그 → Sprint → 결과 검토 → 회고입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 Product Backlog Sprint Backlog Increment입니다.

Sprint는 단순 반복의 다른 이름이 아닙니다. Scrum의 정해진 시간 틀이며 제품 목표와 완료 기준을 연결해야 합니다.

학습 링크: scrumguides.org 공식 자료 · 관련 학습과 적용 자료. Scrum Guides와 Scrum.org 제공. Scrum Guide 2020. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

2) Kanban Method와 작업 흐름의 개선 ​

Kanban Method와 작업 흐름의 개선의 성격은 흐름 관리 방법입니다. 주요 목적은 대기와 과도한 동시작업의 감소이며, 유지보수 지원 업무와 지속적 요청에 활용합니다.

실행 흐름은 작업 시각화 → WIP 제한 → 흐름 측정 → 정책 개선입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 보드 WIP 정책 리드타임 서비스 기준입니다.

재공 작업(Work in Progress, WIP)을 제한하면 시작보다 완료에 집중할 수 있습니다. 보드의 열을 만드는 것만으로 Kanban이 완성되지는 않습니다.

학습 링크: kanban.university 공식 자료 · 관련 학습과 적용 자료. Kanban University 제공. 공식 공개 가이드. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

3) DevOps와 DevSecOps의 전달 운영 ​

DevOps와 DevSecOps의 전달 운영의 성격은 개발 운영 보안의 협업 관행입니다. 주요 목적은 변경을 안정적으로 배포하고 운영이며, 소프트웨어 서비스와 플랫폼에 활용합니다.

실행 흐름은 코드와 구성 → 자동 시험 → 배포 → 관측 → 개선입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 파이프라인 시험 결과 배포 기록 운영 지표입니다.

DevSecOps는 보안 활동을 흐름 안에 포함합니다. 배포 자동화는 승인 책임과 운영 복구 절차를 없애지 않습니다.

학습 링크: www.cncf.io 공식 자료 · 관련 학습과 적용 자료. CNCF와 NIST 제공. 지침별. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

4) Design Thinking과 사용자 문제의 재정의 ​

Design Thinking과 사용자 문제의 재정의의 성격은 사용자 중심 문제 해결입니다. 주요 목적은 고객의 실제 불편과 해결 방향 탐색이며, 신제품 서비스 사용성 개선에 활용합니다.

실행 흐름은 공감 → 문제 정의 → 아이디어 → 프로토타입 → 테스트입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 사용자 관찰 문제 문장 프로토타입 피드백입니다.

사용자가 요청한 기능을 바로 구현하기보다 그 기능이 필요한 맥락을 이해합니다. 프로토타입은 학습 도구이며 양산 적합성의 증거와 구분합니다.

학습 링크: designthinking.ideo.com 공식 자료 · 관련 학습과 적용 자료. IDEO와 Stanford d.school 제공. 공개 학습자료. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

5) Lean Startup과 사업 가설의 검증 ​

Lean Startup과 사업 가설의 검증의 성격은 실험 기반 사업 개발입니다. 주요 목적은 큰 투자 전 고객과 사업 가설 검증이며, 신사업과 제품 시장 적합성 탐색에 활용합니다.

실행 흐름은 Build → Measure → Learn → 방향 유지 또는 전환입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 가설 실험계획 MVP 학습 기록입니다.

최소기능제품(Minimum Viable Product, MVP)은 저품질 제품이 아니라 핵심 가설을 검증하는 최소 범위입니다. 안전 요구를 줄이는 근거로 사용하지 않습니다.

학습 링크: theleanstartup.com 공식 자료 · 관련 학습과 적용 자료. Lean Startup와 Steve Blank 제공. 공개 학습자료. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

6) Extreme Programming과 소프트웨어 품질 ​

Extreme Programming과 소프트웨어 품질의 성격은 개발 실천법 중심 접근입니다. 주요 목적은 짧은 피드백과 변경 가능한 코드이며, 소프트웨어 개발 팀에 활용합니다.

실행 흐름은 작은 요구 → 테스트 → 구현 → 리팩터링 → 지속적 통합입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 테스트 코드 사용자 스토리 통합 결과입니다.

XP는 테스트 주도 개발 페어 프로그래밍 지속적 통합 등의 실천을 연결합니다. 생성된 코드도 같은 검토와 시험 기준을 적용합니다.

학습 링크: www.agilealliance.org 공식 자료 · 관련 학습과 적용 자료. Agile Alliance 제공. 공개 학습자료. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

학습 활동: 이 장의 항목 두 개를 선택해 동일한 프로젝트에서 각각 무엇을 담당할지 설명하십시오. 공통 산출물과 고유 산출물을 구분하고 중복 검토를 줄일 방법을 제안하십시오. 핵심 정리: 체계의 이름보다 관리 목적, 적용 범위, 증거, 책임을 기준으로 선택합니다.

7. 특수 목적과 대한민국 공공사업의 체계를 활용하기 ​

학습목표: 각 체계가 해결하는 문제와 주요 산출물을 이해하고 적용 수준을 구분할 수 있습니다.

1) DMAIC와 데이터 기반 공정 개선 ​

DMAIC와 데이터 기반 공정 개선의 성격은 Six Sigma 개선 절차입니다. 주요 목적은 변동과 반복 불량의 감소이며, 공정 수율 품질 서비스 개선에 활용합니다.

실행 흐름은 Define → Measure → Analyze → Improve → Control입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 문제정의 측정계획 원인 분석 관리계획입니다.

측정값을 신뢰할 수 있어야 원인을 찾을 수 있습니다. 개선 전후 비교는 제품과 기간 조건을 맞추고 유지 관리까지 연결합니다.

학습 링크: asq.org 공식 자료 · 관련 학습과 적용 자료. ASQ 제공. 공개 학습자료. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

2) CRISP-DM과 데이터 분석 프로젝트 ​

CRISP-DM과 데이터 분석 프로젝트의 성격은 데이터 마이닝 프로세스입니다. 주요 목적은 사업 문제와 데이터 모델의 연결이며, 예측 품질 정비 분석 AI 모델에 활용합니다.

실행 흐름은 사업 이해 → 데이터 이해 → 준비 → 모델링 → 평가 → 배포입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 데이터 품질 보고 모델 평가 배포 계획입니다.

좋은 모델 지표가 사업 가치와 같지는 않습니다. 데이터 누출 운영 제약 유지보수와 성능 변화를 함께 관리합니다.

학습 링크: www.ibm.com 공식 자료 · 관련 학습과 적용 자료. IBM 제공. 공개 제품 가이드. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

3) ITIL 4와 서비스 가치의 운영 ​

ITIL 4와 서비스 가치의 운영의 성격은 IT 서비스 관리 프레임워크입니다. 주요 목적은 프로젝트 결과의 운영 정착이며, 서비스 데스크 플랫폼 IT 운영에 활용합니다.

실행 흐름은 가치 요구 → 서비스 설계와 전환 → 운영 → 지속적 개선입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 서비스 수준 변경 기록 개선 목록입니다.

프로젝트 종료와 서비스 운영의 시작을 연결합니다. ITIL 4를 학습할 때 가치 흐름과 관행을 이해하고 현행 교육 체계의 버전을 구분합니다.

학습 링크: www.peoplecert.org 공식 자료 · 관련 학습과 적용 자료. PeopleCert 제공. ITIL 4 학습 범위. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

4) TOGAF와 전사 아키텍처 ​

TOGAF와 전사 아키텍처의 성격은 엔터프라이즈 아키텍처 프레임워크입니다. 주요 목적은 사업 데이터 시스템 기술의 정렬이며, 디지털 전환과 여러 시스템의 통합에 활용합니다.

실행 흐름은 비전 → 현재와 목표 구조 → 차이 분석 → 전환계획 → 거버넌스입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 아키텍처 비전 목표 구조 전환 로드맵입니다.

개별 시스템의 최적화가 전사 통합의 최적화와 같지는 않습니다. 인터페이스와 전환 의존성을 프로젝트 계획에 연결합니다.

학습 링크: www.opengroup.org 공식 자료 · 관련 학습과 적용 자료. The Open Group 제공. 10판 관련 공개 자료. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

5) 대형연구시설 구축관리 표준 매뉴얼 ​

대형연구시설 구축관리 표준 매뉴얼의 성격은 연구시설 구축 관리입니다. 주요 목적은 과학 목표와 시설 구축의 단계 연결이며, 대형 연구시설의 기획 설계 구축에 활용합니다.

실행 흐름은 사전기획 → 설계 검토 → 구축 → 시험과 인계입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 구축계획 단계 검토 시운전과 인계 기록입니다.

연구 성능과 시설 공사 완료를 구분합니다. 과학 장비의 인터페이스와 운영 준비를 EPC 일정에 연결해야 합니다.

학습 링크: www.msit.go.kr 공식 자료 · 관련 학습과 적용 자료. 과학기술정보통신부 제공. 매뉴얼과 현행 지침. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

6) 국가연구개발 시설 장비 관리 표준지침 ​

국가연구개발 시설 장비 관리 표준지침의 성격은 연구 장비 관리 지침입니다. 주요 목적은 도입부터 활용과 처분까지의 관리이며, 국가 R&D 연구시설과 장비에 활용합니다.

실행 흐름은 기획과 심의 → 도입 → 등록과 활용 → 운영 → 처분입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 심의 자료 장비 정보 활용 기록입니다.

장비의 구매 완료보다 실제 연구 활용과 공동 활용 가능성이 중요합니다. 장비 관리 요구를 프로젝트 종료 인수 조건에 포함합니다.

학습 링크: www.law.go.kr 공식 자료 · 관련 학습과 적용 자료. 과학기술정보통신부와 ZEUS 제공. 현행 지침과 관련 서비스. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

7) 국가연구개발사업 연구관리 표준매뉴얼 ​

국가연구개발사업 연구관리 표준매뉴얼의 성격은 국가 R&D 관리 자료입니다. 주요 목적은 공모 협약 수행 정산 성과의 연결이며, 정부 지원 연구개발 과제에 활용합니다.

실행 흐름은 공고와 평가 → 협약 → 연구 수행 → 보고와 정산 → 성과 활용입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 연구계획 협약 변경 보고 정산 증거입니다.

과거 연구관리 자료는 현행 국가연구개발혁신법 매뉴얼과 사업 공고에 맞춰 적용합니다. 법정 절차와 기술개발 학습 주기를 별도로 연결합니다.

학습 링크: www.msit.go.kr 공식 자료 · 관련 학습과 적용 자료. 과학기술정보통신부와 IRIS 제공. 현행 공고와 매뉴얼. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

8) 방위사업관리규정과 국내 획득관리 ​

방위사업관리규정과 국내 획득관리의 성격은 국방 획득 관리 규정입니다. 주요 목적은 소요 개발 시험과 전력화의 연결이며, 국내 방위사업에 활용합니다.

실행 흐름은 소요와 사업계획 → 개발 또는 구매 → 시험평가 → 전력화입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 사업계획 시험평가 자료 의사결정 기록입니다.

미국 DoD 지침과 국내 방위사업관리규정은 적용 관할이 다릅니다. 국내 사업은 계약과 현행 적용 규정을 기준으로 증거를 준비합니다.

학습 링크: www.law.go.kr 공식 자료 · 관련 학습과 적용 자료. 방위사업청 제공. 현행 규정. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

9) 정보시스템 감리 발주 관리 가이드 ​

정보시스템 감리 발주 관리 가이드의 성격은 공공 정보화 품질 관리입니다. 주요 목적은 발주와 독립적 검토의 체계화이며, 공공 정보시스템 구축과 개발에 활용합니다.

실행 흐름은 감리 요구 → 발주 → 감리 수행 → 시정조치 → 확인입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 감리계획 지적사항 조치 결과입니다.

개발팀의 자기 검토와 감리는 역할이 다릅니다. 지적사항의 해결은 설명이 아니라 수정된 결과와 증거로 확인합니다.

학습 링크: www.nia.or.kr 공식 자료 · 관련 학습과 적용 자료. NIA 제공. 2022년 개정 가이드. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

10) 공공정보화사업 단계별 사업관리 가이드 ​

공공정보화사업 단계별 사업관리 가이드의 성격은 공공 정보화 관리입니다. 주요 목적은 발주부터 종료까지의 관리 연결이며, 공공기관 정보화사업에 활용합니다.

실행 흐름은 기획 → 발주와 계약 → 수행 관리 → 검사와 종료입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 단계 체크리스트 요구사항 변경 검수 기록입니다.

법정 사업관리와 개발 접근을 구분합니다. 적응형 개발을 하더라도 계약 산출물과 검수 조건은 계속 관리해야 합니다.

학습 링크: www.nia.or.kr 공식 자료 · 관련 학습과 적용 자료. NIA 제공. 공식 공개 가이드. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

11) 전자정부 사업관리 위탁 PMO 가이드 ​

전자정부 사업관리 위탁 PMO 가이드의 성격은 사업관리 위탁 운영입니다. 주요 목적은 발주자의 사업관리 지원과 책임 경계이며, 전자정부 사업관리 위탁에 활용합니다.

실행 흐름은 위탁 목적 → 범위와 역할 → 수행과 보고 → 성과 확인입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 PMO 수행계획 보고체계 품질 기록입니다.

프로젝트 관리실(Project Management Office, PMO)의 지원 책임과 발주자의 승인 책임을 명확히 합니다. 외부 지원이 사업 책임을 전부 이전하지는 않습니다.

학습 링크: www.nia.or.kr 공식 자료 · 관련 학습과 적용 자료. NIA 제공. 가이드 2.1. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

12) 건설공사 사업관리방식 검토기준 및 업무수행지침 ​

건설공사 사업관리방식 검토기준 및 업무수행지침의 성격은 건설 사업관리 지침입니다. 주요 목적은 사업 특성에 맞는 관리방식과 역할이며, 공공 건설 사업관리에 활용합니다.

실행 흐름은 사업 특성 검토 → 방식 선정 → 수행계획 → 감독과 관리 → 준공입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 사업관리방식 검토 수행계획 검토 기록입니다.

발주자 시공자 사업관리자의 계약상 역할을 구분하고 설계 품질 안전 일정 원가의 연결을 관리합니다.

학습 링크: www.law.go.kr 공식 자료 · 관련 학습과 적용 자료. 국토교통부 제공. 현행 지침과 개정 자료. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

13) 건설사업관리 업무지침서 ​

건설사업관리 업무지침서의 성격은 건설사업관리 수행 자료입니다. 주요 목적은 현장 활동과 기록의 일관성이며, 설계 시공 준공 단계의 CM 업무에 활용합니다.

실행 흐름은 수행 기준 → 검토와 감독 → 변경과 조치 → 준공 인계입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 설계 검토 공정 품질 안전 준공 기록입니다.

과거 업무지침과 현행 통합 지침의 관계를 파악하고 적용 계약에 맞는 항목을 선택합니다. 같은 기록을 여러 서식으로 중복 생산하지 않습니다.

학습 링크: www.law.go.kr 공식 자료 · 관련 학습과 적용 자료. 국토교통부 제공. 연혁과 현행 비교. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

14) 건설기술용역 대가 등에 관한 기준 ​

건설기술용역 대가 등에 관한 기준의 성격은 건설 기술용역 대가 기준입니다. 주요 목적은 용역 범위 인력과 비용의 연결이며, 사업관리 감리 등 기술용역 계획에 활용합니다.

실행 흐름은 과업 범위 → 업무량과 인력 → 적용 기준 → 대가 산정입니다. 먼저 적용 요구와 완료 기준을 정하고, 활동의 결과를 다음 단계 입력으로 연결합니다. 핵심 산출물은 과업 범위 인력 계획 산정 근거입니다.

과거 기준과 현행 건설엔지니어링 관련 대가 기준을 구분합니다. 일률적인 단가를 가정하지 않고 적용 시점과 용역 범위를 기준으로 산정합니다.

학습 링크: www.law.go.kr 공식 자료 · 관련 학습과 적용 자료. 국토교통부와 국가법령정보센터 제공. 연혁과 적용 시점. 첫 링크는 개념과 적용 범위를, 두 번째 링크는 세부 학습이나 적용 자료를 찾는 데 활용합니다. 표준 전문과 교육 과정에는 별도의 접근 조건이 있을 수 있습니다.

학습 활동: 이 장의 항목 두 개를 선택해 동일한 프로젝트에서 각각 무엇을 담당할지 설명하십시오. 공통 산출물과 고유 산출물을 구분하고 중복 검토를 줄일 방법을 제안하십시오.

IV. 반도체 부품 전동공구 전장모터 프로젝트의 적용 ​

1. 해성디에스 사업 맥락에서 제품과 공정 개발을 연결하기 ​

학습목표: 리드프레임과 패키지 기판 개발의 제품 공정 고객 승인 관계를 설명하고 적합한 방법론을 배치할 수 있습니다.

1) 사업 특성과 관리 문제를 구분하기 ​

해성디에스는 리드프레임과 패키지 기판을 다루는 반도체 부품 기업입니다. 프로젝트 관리에서는 제품의 특성과 생산 공정의 반복성, 고객의 승인 조건, 양산 준비도를 함께 고려해야 합니다. 회사의 시장 지위와 생산 규모보다 개발 대상과 공급망 요구가 방법론 선택에 직접적인 영향을 줍니다. [R06]

제품 개발에서는 요구 특성, 소재, 구조, 제조 가능성, 검사 가능성, 고객 평가 조건을 연결합니다. 공정 개발에서는 설비 조건과 공정 변동, 측정 신뢰성, 품질 관리계획을 연결합니다. 설비 확대에서는 구매 사양, 설치, 유틸리티, 시운전, 생산 이관을 별도 작업 묶음으로 관리합니다.

APQP는 자동차 공급망이나 고객 요구가 있는 개발에서 품질 준비의 기본 틀로 검토합니다. 일반 반도체 고객의 프로젝트에는 해당 고객의 승인 절차와 품질 요구를 먼저 적용합니다. ASPICE는 공정 제조 자체에 일괄 적용하지 않으며, 소프트웨어와 시스템 개발이 포함된 범위에서 필요성을 검토합니다.

프로젝트 유형우선 검토 체계해결 문제핵심 산출물결합 방식
신제품과 소재 개발Stage-Gate와 V&V개발 타당성과 특성 확보요구사항 시험계획 개발 검토품질 기획과 연결
고객 승인과 양산 전환APQP와 PPAP 조건 검토제품 공정의 준비도검증 기록 관리계획 승인 자료고객 제출 조건 우선
공정 수율 개선DMAIC SPC MSA변동과 불량 원인측정 검증 원인 분석 관리도PFMEA와 연계
설비와 생산능력 확대예측형 EPC형 패키지 관리설치와 생산 준비의 통합사양 일정 시운전 인계Stage-Gate와 연결
검사 분석 소프트웨어적응형 CRISP-DM V&V불확실한 분석 모델데이터 기준 모델 평가 시험하드웨어 일정과 통합

2) 품질 도구를 개발 과정에 배치하기 ​

제품과 공정 개발의 품질 준비
그림 14. 제품과 공정 개발의 품질 준비

고장형태 및 영향분석(Failure Mode and Effects Analysis, FMEA)은 제품과 공정의 잠재 실패를 체계적으로 분석합니다. 설계 FMEA는 제품의 기능과 실패 영향을, 공정 FMEA는 제조 단계의 실패와 통제를 다룹니다. 위험을 점수 하나로 판단하기보다 영향의 심각성과 예방·검출 조치의 적절성을 함께 검토해야 합니다.

측정시스템분석(Measurement System Analysis, MSA)은 측정 결과를 신뢰할 수 있는지 평가합니다. 측정 자체의 변동이 큰 상태에서 공정 조건을 바꾸면 잘못된 원인을 추적할 수 있습니다. 통계적 공정관리(Statistical Process Control, SPC)는 시간에 따른 변동을 살펴 공정 상태를 관리합니다. 공정이 안정적이라는 판단과 규격을 충족한다는 판단은 구분합니다.

생산부품승인절차(Production Part Approval Process, PPAP)는 고객이 요구하는 제품과 공정의 승인 증거를 준비하는 절차입니다. 제출 수준, 대상 자료, 승인 권한은 고객 조건에 따라 정합니다. 관리계획(Control Plan)은 특성, 측정, 주기, 관리 방식과 이상 시 반응을 연결합니다. [R07]

도구답하는 질문연결 산출물
DFMEA설계에서 무엇이 실패할 수 있는가설계 요구와 검증계획
PFMEA공정에서 무엇이 실패할 수 있는가공정 흐름과 예방 검출 조치
MSA측정값을 판단 근거로 사용해도 되는가측정 방법과 측정시스템 평가
SPC공정의 변동 패턴이 어떻게 달라지는가관리도와 반응 계획
Control Plan어떤 특성을 어떻게 관리하는가특성 측정 주기 책임 반응
PPAP고객에게 어떤 승인 증거를 제출하는가고객 요구별 제출 자료

3) 교육 사례 패키지 기판의 고객 승인과 양산 전환 ​

다음은 실제 기업 프로젝트 실적과 관계없는 교육용 사례입니다. 신규 패키지 기판의 고객 승인을 준비하는 개발팀을 가정합니다. 고객 요구 특성, 시험 방법, 샘플 제출 조건은 프로젝트 시작 시 합의하며 수치와 납기는 별도 입력으로 관리합니다.

첫 Gate에서는 개발 가치, 고객 요구의 명확성, 기술 가능성, 필요한 설비와 시험 역량을 검토합니다. 다음 단계에서 설계 대안과 공정 조건을 시험하고, 요구사항과 결과를 ID로 연결합니다. 양산 준비 Gate에서는 시험 결과, 측정 신뢰성, 공정 조건, 관리계획, 공급망 준비, 인력 교육을 확인합니다.

단계핵심 작업판단 근거AI 지원사람의 결정
기획고객 요구와 사업성 정리요구사항과 개발 목적자료 비교와 누락 탐지개발 착수
개발설계와 공정 대안 시험특성 결과와 원인 분석시험 결과 정리대안 선정
검증제품 공정 측정의 적합성시험 MSA 관리계획대응표와 자료 묶음승인 준비도
양산 전환조건 이관과 인력 준비이관 기록과 초기 생산 결과체크리스트와 변경 비교전환 승인
안정화변동과 고객 피드백 검토SPC 부적합 조치패턴 탐색과 보고 초안조치 종료

도금 또는 적층 조건의 변경이 발생하면 제품 특성, 고객 시험, 측정 방법, 공정 관리계획, 공급망, 일정에 미치는 영향을 함께 분석합니다. AI가 변경안을 비교하더라도 고객 승인 대상인지와 재검증 범위는 책임자가 결정합니다.

핵심 정리: 제품 개발, 공정 개발, 고객 승인, 설비 확대를 같은 업무로 다루지 않습니다. 각각의 증거와 인계 조건을 연결합니다.

2. 계양전기 사업 맥락에서 제품 유형별 방법론을 선택하기 ​

학습목표: 전동공구와 자동차용 모터의 프로젝트 조건을 구분하고 품질과 소프트웨어 개발의 범위를 배치할 수 있습니다.

1) 전동공구와 자동차용 모터의 다른 출발점 ​

계양전기는 전동공구와 자동차용 DC·BLDC 모터 사업을 소개하고 있습니다. 전동공구에서는 사용 작업, 사용성, 성능, 내구성과 생산성이 제품 개발의 주요 검토 대상입니다. 자동차용 모터에서는 장착 인터페이스, 운전 조건, 고객 승인, 공급망 품질 요구가 프로젝트의 중요한 조건이 됩니다. [R08]

전동공구 개발은 Design Thinking으로 사용자의 작업을 이해하고, Stage-Gate로 투자와 사업성을 판단하며, 설계와 시험의 대응으로 성능을 확인할 수 있습니다. 제어 소프트웨어가 있으면 기능 개발에 반복과 증분을 활용하되, 최종 안전과 내구 시험은 제품 인수 조건으로 유지합니다.

자동차용 모터 프로젝트는 APQP와 고객 요구를 중심으로 제품·공정 품질을 준비합니다. 제어기 또는 소프트웨어의 개발 책임이 있는 경우 ASPICE와 V-Model의 추적성을 검토합니다. 모터 단품 제조만 담당하는 범위에 소프트웨어 프로세스 평가를 무조건 확대하지 않습니다.

유형우선 검토 체계적용 범위핵심 산출물결합 조건
전동공구 신제품Design Thinking Stage-Gate사용자 문제와 제품 개발사용 시나리오 설계 시험V&V와 생산 준비
자동차 모터 단품APQP FMEA PPAP제품과 제조 공정고객 요구 품질 승인 자료고객 지정 조건
모터와 제어기 시스템APQP V-Model ASPICE시스템 HW SW 개발추적표 통합 시험개발 책임에 따라
기존 공정 개선DMAIC MSA SPC품질과 생산성데이터 분석 관리계획PFMEA 업데이트
현장 분석 서비스CRISP-DM DevOps ITIL모델과 서비스 운영모델 평가 배포 운영데이터와 유지관리

2) 교육 사례 자동차용 모터의 소음과 내구 개선 ​

자동차 개발의 단계별 품질 준비
그림 15. 자동차 개발의 단계별 품질 준비

실제 기업 실적과 관계없는 교육용 사례로, 고객의 소음과 내구 요구를 충족해야 하는 모터 개발 프로젝트를 가정합니다. 고객 인터페이스와 시험 조건은 예측형 기준으로 관리하고, 소음 원인과 설계 대안은 반복 실험으로 탐색합니다. 공정 준비와 고객 제출에는 APQP 구조를 연결합니다.

요구사항에는 “소음 개선”이라는 표현만 쓰지 않습니다. 운전 조건, 측정 위치, 측정 방법, 판정값과 허용 조건을 함께 정의합니다. 시험 전에는 측정계의 재현성과 반복성을 살피고, 설계 변경의 효과와 공정 변동의 효과를 구분합니다.

요구사항 예시설계 또는 공정 대응검증 증거변경 시 재검토
고객 지정 소음 조건회전자 구조 조립 조건지정 조건 시험구조 소재 조립 변경
내구 요구베어링 윤활 열 설계내구 시험과 분해 평가부품 공급자 운전 조건
장착 인터페이스치수 공차 체결 구조치수와 장착 시험도면과 공차 변경
제어 기능 포함 시제어 요구와 SW 구현기능 통합 시험SW 버전과 파라미터

설계 변경을 승인한 후에는 도면, BOM, 시험 계획, 공정 FMEA, 관리계획과 작업표준의 정합성을 확인합니다. 한 파일만 고치면 현장의 작업과 승인된 설계가 달라질 수 있습니다. AI는 문서 간 차이를 비교하고 누락을 찾는 데 활용할 수 있습니다.

3) 전동공구의 사용자 가치와 양산 품질 ​

전동공구는 기술 지표만으로 사용자 가치를 설명하기 어렵습니다. 사용자가 어떤 자세에서 어떤 작업을 하는지, 교체와 정비가 얼마나 쉬운지, 작업 중 피로와 오작동이 어떻게 발생하는지 관찰해야 합니다. 사용자 인터뷰에서 얻은 요구는 설계 조건과 시험 시나리오로 변환합니다.

빠른 시제품은 사용성 학습에 유리하지만, 그 결과를 양산 제품의 내구와 안전 증거로 확대해서는 안 됩니다. 시제품의 학습 목표, 정식 설계 검증, 공정 검증을 나누어 운영합니다. 작은 실험을 반복하되 중요한 설계 승인과 생산 전환은 Gate에서 판단합니다.

핵심 정리: 같은 기업의 제품도 고객과 개발 책임에 따라 다른 체계를 적용합니다. 사업 명칭보다 개발 범위와 승인 조건을 먼저 살펴야 합니다.

3. Stage-Gate와 V-Model로 학습과 승인을 연결하기 ​

학습목표: 사업 의사결정과 기술 검증을 같은 프로젝트에서 구분하여 운영할 수 있습니다.

1) 단계별 투자 판단과 검증 대응 ​

Stage-Gate는 계속 투자할지 판단하는 거버넌스 구조입니다. V-Model은 요구사항과 검증의 대응을 보여 주는 개발 구조입니다. 하나는 사업 판단, 다른 하나는 개발 증거의 연결에 초점을 둡니다. 두 모델은 함께 사용할 수 있지만 서로의 후속 단계나 상위·하위 관계로 고정되지 않습니다.

단계별 의사결정
그림 16. 단계의 활동과 Gate의 판단을 분리하는 구조
요구사항과 시험의 대응
그림 17. 요구사항 설계 구현과 시험의 대응 구조
사업 판단과 개발 증거를 함께 운영하는 방식
그림 18. 사업 판단과 개발 증거를 함께 운영하는 방식

Verification은 정해진 요구사항에 맞게 만들었는지 확인하는 검증이고, Validation은 의도한 사용 목적과 필요를 충족하는지 확인하는 유효성 확인입니다. 프로젝트에 따라 쓰이는 용어와 시험 계층은 달라질 수 있으므로 목적과 판정 기준을 명확히 정의합니다.

2) Gate의 판정 조건을 구체화하기 ​

Gate에서 “대체로 준비되었다”는 표현은 충분하지 않습니다. 필수 요구의 충족 여부, 남은 위험, 다음 단계에 필요한 자원, 사업 타당성, 고객 승인 상태를 확인해야 합니다. 미충족 항목이 남아 있는 상태로 진행한다면 조건과 책임, 재검토 시점을 기록해야 합니다.

판정의미반드시 남길 기록
Go다음 단계 진행자원 목표 조건 다음 검토
Kill중단이유 종료와 자원 회수
Hold보류보류 조건과 재검토 계기
Recycle보완 후 재검토보완 범위와 증거

3) 추적표로 개발과 검증의 연결을 유지하기 ​

ID요구사항설계 대응시험 또는 검토판정담당
REQ-01고객 인터페이스 충족도면과 공차치수 및 장착 검토결과 입력책임자 지정
REQ-02운전 조건의 성능설계 파라미터조건별 성능 시험결과 입력책임자 지정
REQ-03공정의 반복성공정 조건 관리계획MSA SPC 검토결과 입력책임자 지정
REQ-04고객 제출 증거제출 패키지대응표 점검결과 입력책임자 지정

추적성(Traceability)은 표를 만드는 활동에 그치지 않습니다. 요구사항이 변경되었을 때 설계, 시험, 승인 자료에서 영향을 받는 항목을 찾는 능력입니다. AI에게 추적표 갱신을 맡길 때에는 실제 문서 위치와 버전을 함께 제공하고 미연결 항목을 별도로 표시하도록 해야 합니다.

핵심 정리: 투자와 사업 판단은 Gate에서, 기술 적합성은 요구사항과 검증 증거의 연결로 판단합니다.

V. AI 시대의 관리체계와 메타 프롬프트 실습 ​

1. 예측형과 적응형의 선택을 운영계획으로 전환하기 ​

학습목표: 프로젝트 특성을 평가하고 기본 접근과 보완 구조를 구체적인 운영계획에 연결할 수 있습니다.

1) 선택 질문과 평가 기준 ​

요구사항 안정성, 해결책 불확실성, 변경 비용, 피드백 빈도, 실패 영향, 추적성, 통합 복잡도를 평가합니다. 점수를 합산해 하나의 자동 답을 내기보다 항목별로 필요한 관리 행동을 결정합니다. 예를 들어 요구사항이 안정적이고 통합이 복잡하면 예측형 기본 계획과 패키지별 증분을 결합할 수 있습니다.

항목낮은 상태높은 상태설계에 반영할 내용
요구 안정성계속 구체화됨승인 기준 명확기본 접근 선택
해결 불확실성기술과 방법 익숙방법을 실험해야 함반복과 가설 검증
변경 비용쉽게 복구 가능금형 설비 인증 영향조기 검토와 Gate
피드백 빈도공식 단계 중심짧은 주기 필요증분과 반복
실패 영향국소적 영향안전 납기 투자 영향승인과 위험 대응
추적성단순한 확인계약 시험 감사 증거V&V와 구성관리
통합 복잡도독립 결과강한 상호의존인터페이스와 통합

2) 증분 반복 결합형을 구분하기 ​

증분형은 기능이나 산출물의 범위를 단계적으로 더합니다. 반복형은 같은 범위를 검토하고 개선합니다. 결합형은 작은 범위를 만들고 개선한 뒤 다음 범위를 추가합니다. 보고서 제작에서도 1부를 먼저 완성하고 2부를 더하는 것은 증분이며, 1부의 분석과 문장을 개선하는 것은 반복입니다.

범위를 나누는 기준은 페이지 수만이 아닙니다. 독립적으로 검토할 수 있는 목적과 인수 기준이 있어야 합니다. 제조 프로젝트에서는 제품 설계, 공정 준비, 고객 승인 자료를 별도 증분으로 관리할 수 있으나 서로의 인터페이스를 명확히 해야 합니다.

증분과 반복의 운영
그림 19. 증분은 범위를 추가하고 반복은 같은 결과를 개선합니다

3) 프로젝트 운영계획의 최소 구성 ​

프로젝트 관리계획(Project Management Plan)은 무엇을 만들지와 함께 어떻게 관리할지를 정합니다. 목표, 범위, 전달 접근, 역할, 일정·원가·품질·위험·변경의 관리 방식, 검토 주기와 인수 기준을 포함합니다. 문서 이름이 같아도 조직에서 수행하는 역할이 다를 수 있으므로 실제 의사결정과 연결해야 합니다.

운영 항목정할 내용완료 또는 검토 조건
목적과 가치고객 문제와 기대 결과후원자와 고객의 합의
범위포함 제외 산출물요구사항과 인수 기준
수행 접근예측형 적응형 보완 구조선택 이유와 실행 흐름
책임과 권한사람과 AI의 역할승인자와 인계 조건
기준선범위 일정 원가승인 상태와 버전
품질검토 시험 판정요구사항별 증거
위험과 이슈식별 대응 종료소유자와 잔여 영향
변경요청 분석 승인 적용적용 후 확인
보고수치 전망 의사결정기준일과 출처
종료고객 인수와 운영 이관미해결 항목과 책임

핵심 정리: 기본 접근을 고른 후 범위 분해, 반복, Gate, V&V, 통합을 필요한 수준으로 결합합니다.

2. AI 작업환경과 변경 품질을 일관되게 관리하기 ​

학습목표: AI 작업의 입력, 버전, 기준선, 검토, 기록을 프로젝트 관리와 연결할 수 있습니다.

1) 업무 지침과 프로젝트 목적을 구분하기 ​

AI 역할이 추가되기 전의 프로젝트 업무
그림 20. AI 역할이 추가되기 전의 프로젝트 업무

프로젝트 헌장(Project Charter)은 목적과 주요 범위, 책임과 권한을 정합니다. AI 작업 지침은 입력 보호, 작성 규칙, 허용 도구, 결과 저장, 검토와 인계 방법을 정합니다. 두 문서는 함께 사용할 수 있으나 같은 역할의 문서로 취급하지 않습니다.

입력 원본은 보존하고, 분석과 제작은 작업 영역에서 진행하며, 승인된 산출물을 최종 영역에서 관리합니다. 폴더 구조는 조직이 정할 수 있지만 원본·작업·승인본의 관계는 일관되어야 합니다. 검색할 수 없는 규칙이나 최신 여부가 모호한 파일은 협업의 장애가 됩니다.

2) 요구사항과 품질 기준을 실행 전에 정의하기 ​

AI 역할이 추가된 프로젝트 업무와 검토
그림 21. AI 역할이 추가된 프로젝트 업무와 검토

AI에게 작업을 맡기기 전에 요구사항 ID, 산출물, 필수 내용, 제외 범위, 형식, 검토 방법을 정합니다. 결과를 본 뒤 마음에 드는지 판단하는 방식보다 앞에서 인수 기준을 정의하는 방식이 재작업을 줄이는 데 유리합니다.

예를 들어 경영진 보고서의 품질 기준은 “전문적인 표현”만으로 정하지 않습니다. 기준일, 성과와 전망의 구분, 수치의 출처, 위험과 조치, 필요한 승인, 대안의 비교가 포함되어야 합니다. 보기 좋은 표도 계산 범위가 다르면 판단을 왜곡할 수 있습니다.

3) 변경을 요청 승인 적용 검증으로 나누기 ​

변경 요청은 기준선을 바꾸겠다는 제안입니다. 요청 접수, 영향 분석, 승인, 적용, 검증을 구분해야 합니다. AI가 문서를 수정했다는 사실과 변경이 승인되었다는 사실은 다릅니다. 실행 권한은 작업별로 배정하고 고객 제출, 비용 집행, 기준선 변경은 책임자의 결정과 연결합니다.

위험은 원인·사건·영향·대응으로, 이슈는 발생 현상·영향·해결 조치·종료 증거로 기록합니다. 발견된 오류를 위험대장에만 두면 이미 필요한 조치가 지연될 수 있습니다. 반복되는 오류는 원인을 찾아 작업 규칙이나 품질 기준을 개선해야 합니다.

AI 거버넌스에서는 목표와 사용 범위를 정하고, 위험을 분석하고, 결과를 측정하고, 대응을 관리합니다. NIST의 AI 위험관리 자료는 이 구조를 구체화하는 학습자료로 활용할 수 있습니다. [R09]

핵심 정리: 입력과 기준을 명확히 하고, AI의 결과 생성과 사람의 승인을 분리하며, 검토와 변경 기록을 남깁니다.

3. 메타 프롬프트로 반복 가능한 프로젝트 업무를 만들기 ​

학습목표: 고정 지침과 마지막 한 줄의 요청으로 재사용할 수 있는 메타 프롬프트를 구성할 수 있습니다.

1) 메타 프롬프트의 구성 원리 ​

메타 프롬프트는 역할, 처리 절차, 입력 규칙, 출력 형식, 검토 기준을 고정하고 마지막에 구체적인 요청을 넣는 작업 템플릿입니다. 특정 제품의 숨은 기능이 아니라 프로젝트 업무를 일관되게 지시하는 실무 설계입니다.

좋은 템플릿은 완성형 지시문과 가변 입력을 구분합니다. “요구사항을 분석해”라는 지시만으로는 결과 형식이 달라질 수 있습니다. “요구사항 ID, 출처 위치, 인수 기준, 담당 역할, 누락 정보를 표로 정리해”라고 하면 검토와 다음 단계 인계가 쉬워집니다.

2) 프롬프트 결과를 평가하는 방법 ​

평가는 요구사항 충족, 근거의 일치, 계산과 단위, 산출물의 사용성, 가정의 구분, 인계의 완전성을 기준으로 수행합니다. 프롬프트를 길게 만드는 것이 목표는 아닙니다. 같은 업무에서 오류가 반복되면 그 오류를 예방하는 규칙과 검토 기준을 추가합니다.

메타 프롬프트의 결과는 입력 자료와 실행 도구에 따라 달라집니다. 자동 실행이 없는 환경에서는 계획과 실제 실행을 분리하고, 실제 수행한 항목만 결과로 인정합니다. 초안 생성과 파일 저장, 앱에서 열기, 수식 계산, 고객 인수는 서로 다른 확인 단계입니다.

3) 실습의 진행 방식 ​

다음 실습은 고정 프롬프트 전체를 복사한 뒤 마지막 한 줄에 프로젝트 상황을 적는 방식입니다. 입력 예시는 별도로 제시합니다. 실제 업무 자료를 제공할 때는 민감정보와 접근 권한을 고려하고, 공식 자료와 교육용 가정을 구분하십시오.

각 실습의 결과를 확인한 후 누락된 입력을 추가하거나 검토 기준을 구체화해 다시 실행합니다. 한 번의 결과를 최종 답으로 받아들이기보다 요구사항과 증거를 기준으로 개선하는 과정이 중요합니다.

4. 프로젝트 업무를 직접 설계하는 여덟 가지 실습 ​

학습목표: 한 줄의 프로젝트 요청을 재사용 가능한 작업 지시와 평가 기준으로 연결할 수 있습니다.

1) 프로젝트 특성에 맞는 방법론 선택 ​

상황과 목표: 신제품 개발과 양산 준비가 함께 있는 프로젝트에서 기본 접근과 보완 체계를 선택합니다. 필요한 입력: 프로젝트 목적 고객 요구 개발 범위 변경 가능성 시험 조건. 제공된 자료와 마지막 요청을 함께 사용합니다.

복사해서 사용하는 메타 프롬프트

text
너는 제조업과 연구개발 프로젝트 관리 실무자다. 제공된 자료와 마지막 요청으로 다음 작업을 수행해.
요구사항 안정성, 해결책 불확실성, 변경 비용, 피드백 빈도, 실패 영향, 추적성, 통합 복잡도를 평가해. 기본 접근을 예측형 또는 적응형 중에서 선택하고, 증분·반복·Stage-Gate·V-Model·하이브리드가 필요한 범위를 구분해.
입력 자료의 실제 내용과 교육용 가정을 구분해. 숫자·기간·담당자·승인 결과를 임의로 확정하지 마. 누락 정보가 있어도 실행 가능한 범위는 진행하고 중요한 입력 보완 항목만 정리해.
결과는 다음 순서로 작성해: 평가표 / 선택 이유 / 적용 범위 / 주요 산출물 / 다음 입력. 설명은 존댓말로 작성하고 핵심 용어는 처음에 영어를 병기해.
제출 전에 요구사항 대응, 원문과의 일치, 단위와 계산, 가정과 실행 상태, 다음 단계 인계를 스스로 점검하고 오류를 수정해.
사용자 요청 ? 아래에 한 줄 입력
[프로젝트 상황과 원하는 작업을 한 줄로 입력해.]

입력 예시: 자동차용 모터의 신규 설계와 양산 준비를 위한 방법론을 선택해. 기대 산출물: 평가표 / 선택 이유 / 적용 범위 / 주요 산출물 / 다음 입력. 평가 기준: 제품 공정 소프트웨어의 차이가 반영되는지, 선택 이유와 산출물이 연결되는지 확인합니다. 결과 보완: 고객 승인 조건과 제어 소프트웨어의 포함 여부를 추가해 적용 범위를 좁힙니다.

2) 예측형 프로젝트의 단계와 승인 설계 ​

상황과 목표: 요구사항이 비교적 안정적이며 변경 비용이 큰 설비 구축을 계획합니다. 필요한 입력: 설비 사양 현장 조건 설치 순서 계약상 승인 시험 인수 조건. 제공된 자료와 마지막 요청을 함께 사용합니다.

복사해서 사용하는 메타 프롬프트

text
너는 제조업과 연구개발 프로젝트 관리 실무자다. 제공된 자료와 마지막 요청으로 다음 작업을 수행해.
요구사항 분석, 설계, 구매, 설치, 시운전, 인수의 산출물과 선후행을 정의해. 중요 투자와 기술 검토 지점에 Gate를 배치하고, 요구사항과 시험의 대응을 설계해. 단계 내 병렬 작업과 변경 통제를 함께 설명해.
입력 자료의 실제 내용과 교육용 가정을 구분해. 숫자·기간·담당자·승인 결과를 임의로 확정하지 마. 누락 정보가 있어도 실행 가능한 범위는 진행하고 중요한 입력 보완 항목만 정리해.
결과는 다음 순서로 작성해: 단계별 계획 / Gate 조건 / 요구사항 시험 대응표 / 변경 절차. 설명은 존댓말로 작성하고 핵심 용어는 처음에 영어를 병기해.
제출 전에 요구사항 대응, 원문과의 일치, 단위와 계산, 가정과 실행 상태, 다음 단계 인계를 스스로 점검하고 오류를 수정해.
사용자 요청 ? 아래에 한 줄 입력
[프로젝트 상황과 원하는 작업을 한 줄로 입력해.]

입력 예시: 기존 공장의 검사 설비 증설을 예측형과 Stage-Gate로 설계해. 기대 산출물: 단계별 계획 / Gate 조건 / 요구사항 시험 대응표 / 변경 절차. 평가 기준: 승인과 작업 완료가 구분되는지, 시운전과 운영 인수의 조건이 구체적인지 확인합니다. 결과 보완: 현장 정지 가능 시간과 고객 검증 요구를 추가하고 일정 영향 분석의 입력을 보완합니다.

3) 적응형 프로젝트의 증분과 반복 설계 ​

상황과 목표: 사용자 피드백이 필요한 제조 데이터 대시보드를 개발합니다. 필요한 입력: 사용자 유형 사용 목적 데이터 예시 우선 기능 검토 주기. 제공된 자료와 마지막 요청을 함께 사용합니다.

복사해서 사용하는 메타 프롬프트

text
너는 제조업과 연구개발 프로젝트 관리 실무자다. 제공된 자료와 마지막 요청으로 다음 작업을 수행해.
사용자 가치에 따라 범위를 증분으로 나눠. 각 증분의 반복 목표와 완료 기준을 정의해. 증분 추가와 동일 결과 개선을 구분하고, Sprint를 사용할 경우 목표와 검토·회고를 연결해. 데이터 품질과 최종 통합 조건을 포함해.
입력 자료의 실제 내용과 교육용 가정을 구분해. 숫자·기간·담당자·승인 결과를 임의로 확정하지 마. 누락 정보가 있어도 실행 가능한 범위는 진행하고 중요한 입력 보완 항목만 정리해.
결과는 다음 순서로 작성해: 우선순위 백로그 / 증분 계획 / 반복 목표 / 완료 기준 / 통합 검토. 설명은 존댓말로 작성하고 핵심 용어는 처음에 영어를 병기해.
제출 전에 요구사항 대응, 원문과의 일치, 단위와 계산, 가정과 실행 상태, 다음 단계 인계를 스스로 점검하고 오류를 수정해.
사용자 요청 ? 아래에 한 줄 입력
[프로젝트 상황과 원하는 작업을 한 줄로 입력해.]

입력 예시: 생산 품질 대시보드를 증분·반복 결합형으로 개발할 계획을 만들어. 기대 산출물: 우선순위 백로그 / 증분 계획 / 반복 목표 / 완료 기준 / 통합 검토. 평가 기준: 가치 있는 작은 결과가 있는지, 단순 기능 목록을 반복 계획으로 오인하지 않는지 확인합니다. 결과 보완: 첫 사용자 그룹과 핵심 의사결정을 구체화하고, 측정과 집계 기준을 명확히 합니다.

4) WBS와 일정 관계의 설계 ​

상황과 목표: 제품 개발의 작업 누락과 일정 관계를 점검합니다. 필요한 입력: 산출물 요구사항 달력 기간 추정 자원 제약 승인 조건. 제공된 자료와 마지막 요청을 함께 사용합니다.

복사해서 사용하는 메타 프롬프트

text
너는 제조업과 연구개발 프로젝트 관리 실무자다. 제공된 자료와 마지막 요청으로 다음 작업을 수행해.
산출물 중심 WBS와 작업 묶음의 완료 기준을 작성해. WBS를 실행 작업으로 연결하고 선후행 관계와 병렬 가능성을 제시해. 기간과 달력의 제공 여부를 구분하고, 실제 일정 계산 도구가 없으면 중요 경로를 확정하지 마. 계산에 필요한 입력을 정리해.
입력 자료의 실제 내용과 교육용 가정을 구분해. 숫자·기간·담당자·승인 결과를 임의로 확정하지 마. 누락 정보가 있어도 실행 가능한 범위는 진행하고 중요한 입력 보완 항목만 정리해.
결과는 다음 순서로 작성해: WBS / WBS 사전 / 작업 관계 / 일정 계산 입력 / 검토 항목. 설명은 존댓말로 작성하고 핵심 용어는 처음에 영어를 병기해.
제출 전에 요구사항 대응, 원문과의 일치, 단위와 계산, 가정과 실행 상태, 다음 단계 인계를 스스로 점검하고 오류를 수정해.
사용자 요청 ? 아래에 한 줄 입력
[프로젝트 상황과 원하는 작업을 한 줄로 입력해.]

입력 예시: 패키지 기판 고객 승인 프로젝트의 WBS와 선후행을 만들어. 기대 산출물: WBS / WBS 사전 / 작업 관계 / 일정 계산 입력 / 검토 항목. 평가 기준: 산출물과 작업이 구분되는지, 근거 없는 날짜나 중요 경로가 없는지 확인합니다. 결과 보완: 시험 설비의 공용 사용과 고객 검토 소요기간을 입력하고 일정 도구에서 계산합니다.

5) 품질과 Gate의 증거 설계 ​

상황과 목표: 개발 완료 판단을 문서의 인상보다 요구사항과 시험 증거로 운영합니다. 필요한 입력: 요구사항 설계 결과 시험 결과 고객 승인 기준. 제공된 자료와 마지막 요청을 함께 사용합니다.

복사해서 사용하는 메타 프롬프트

text
너는 제조업과 연구개발 프로젝트 관리 실무자다. 제공된 자료와 마지막 요청으로 다음 작업을 수행해.
요구사항별 검증과 유효성 확인 방법을 정의해. 설계와 시험의 추적표를 만들고 미연결 항목을 분리해. Gate별 필수 기준, 잔여위험, Go·Kill·Hold·Recycle 조건과 다음 단계의 자원을 정리해. 실제 결과와 예정 시험을 구분해.
입력 자료의 실제 내용과 교육용 가정을 구분해. 숫자·기간·담당자·승인 결과를 임의로 확정하지 마. 누락 정보가 있어도 실행 가능한 범위는 진행하고 중요한 입력 보완 항목만 정리해.
결과는 다음 순서로 작성해: 요구사항 증거 대응표 / 미충족 목록 / Gate 판단 자료. 설명은 존댓말로 작성하고 핵심 용어는 처음에 영어를 병기해.
제출 전에 요구사항 대응, 원문과의 일치, 단위와 계산, 가정과 실행 상태, 다음 단계 인계를 스스로 점검하고 오류를 수정해.
사용자 요청 ? 아래에 한 줄 입력
[프로젝트 상황과 원하는 작업을 한 줄로 입력해.]

입력 예시: 전동공구 신제품의 양산 전환 Gate와 품질 증거를 설계해. 기대 산출물: 요구사항 증거 대응표 / 미충족 목록 / Gate 판단 자료. 평가 기준: 시험 예정이 완료로 표시되지 않는지, 사업 판단과 기술 검증이 구분되는지 확인합니다. 결과 보완: 고객 사용 시나리오와 공정 준비 조건을 추가하고 미충족 항목의 처리 권한을 정합니다.

6) 위험 이슈 변경의 영향 분석 ​

상황과 목표: 부품 변경 요청이 일정과 품질에 미치는 영향을 검토합니다. 필요한 입력: 기준선 변경 요청 공급자 시험 일정 비용 자료. 제공된 자료와 마지막 요청을 함께 사용합니다.

복사해서 사용하는 메타 프롬프트

text
너는 제조업과 연구개발 프로젝트 관리 실무자다. 제공된 자료와 마지막 요청으로 다음 작업을 수행해.
미래 위험과 발생 이슈를 구분해. 위험은 원인·사건·영향·대응·소유자·잔여위험으로 작성해. 변경 요청은 범위·일정·원가·품질·고객 승인에 대한 영향과 대안을 분석해. 승인 전에는 기준선을 바꾸지 말고 요청·분석·승인·적용·검증 상태를 구분해.
입력 자료의 실제 내용과 교육용 가정을 구분해. 숫자·기간·담당자·승인 결과를 임의로 확정하지 마. 누락 정보가 있어도 실행 가능한 범위는 진행하고 중요한 입력 보완 항목만 정리해.
결과는 다음 순서로 작성해: 위험 이슈 대장 / 변경 영향표 / 대안 / 승인 요청 / 적용 후 확인. 설명은 존댓말로 작성하고 핵심 용어는 처음에 영어를 병기해.
제출 전에 요구사항 대응, 원문과의 일치, 단위와 계산, 가정과 실행 상태, 다음 단계 인계를 스스로 점검하고 오류를 수정해.
사용자 요청 ? 아래에 한 줄 입력
[프로젝트 상황과 원하는 작업을 한 줄로 입력해.]

입력 예시: 자동차용 모터의 베어링 공급자 변경을 분석해. 기대 산출물: 위험 이슈 대장 / 변경 영향표 / 대안 / 승인 요청 / 적용 후 확인. 평가 기준: 고객 재승인과 재시험 영향이 포함되는지, 승인 상태가 사실대로 표현되는지 확인합니다. 결과 보완: 변경 부품의 사양과 고객 제출 조건을 추가하고 영향이 큰 항목부터 책임자를 지정합니다.

7) 팀과 AI의 역할 및 인계 설계 ​

상황과 목표: 여러 부서와 AI가 보고 자료를 함께 만드는 협업을 설계합니다. 필요한 입력: 업무 목록 사람의 책임 사용 가능한 도구 입력과 결과 위치. 제공된 자료와 마지막 요청을 함께 사용합니다.

복사해서 사용하는 메타 프롬프트

text
너는 제조업과 연구개발 프로젝트 관리 실무자다. 제공된 자료와 마지막 요청으로 다음 작업을 수행해.
사람의 승인 책임을 먼저 정의하고 AI 역할을 배정해. 역할별 목표·입력·산출물·완료 기준·권한·인계 형식을 명시해. 순차 수행과 병렬 가능 작업을 구분하고 중복·충돌·오류 처리 방식을 정해. 정의와 실제 실행을 구분하고 외부 제출과 기준선 변경은 승인 범위에 연결해.
입력 자료의 실제 내용과 교육용 가정을 구분해. 숫자·기간·담당자·승인 결과를 임의로 확정하지 마. 누락 정보가 있어도 실행 가능한 범위는 진행하고 중요한 입력 보완 항목만 정리해.
결과는 다음 순서로 작성해: RACI / AI 역할표 / 인계 양식 / 충돌 처리 / 승인 흐름. 설명은 존댓말로 작성하고 핵심 용어는 처음에 영어를 병기해.
제출 전에 요구사항 대응, 원문과의 일치, 단위와 계산, 가정과 실행 상태, 다음 단계 인계를 스스로 점검하고 오류를 수정해.
사용자 요청 ? 아래에 한 줄 입력
[프로젝트 상황과 원하는 작업을 한 줄로 입력해.]

입력 예시: 설계 품질 생산팀과 AI의 고객 승인 자료 협업을 설계해. 기대 산출물: RACI / AI 역할표 / 인계 양식 / 충돌 처리 / 승인 흐름. 평가 기준: 승인자가 명확한지, AI끼리 동의한 것을 독립적 증거로 취급하지 않는지 확인합니다. 결과 보완: 정본과 작업본의 위치, 파일별 소유자, 검토 주기를 추가해 인계 충돌을 줄입니다.

8) 경영진 보고와 의사결정 자료의 작성 ​

상황과 목표: 프로젝트 실적과 전망을 구분하고 경영진이 결정할 내용을 정리합니다. 필요한 입력: 기준일 승인 계획 실적 비용 위험 변경안 근거 파일. 제공된 자료와 마지막 요청을 함께 사용합니다.

복사해서 사용하는 메타 프롬프트

text
너는 제조업과 연구개발 프로젝트 관리 실무자다. 제공된 자료와 마지막 요청으로 다음 작업을 수행해.
성과·현재 상태·완료 전망·주요 위험·대응·필요한 결정을 구분해 보고서를 작성해. 수치마다 기준일·단위·분모·출처를 연결해. 대안별 일정·원가·품질 영향을 비교하고 요청하는 승인과 승인 후 조치를 명시해. 좋은 점만 요약하지 말고 의사결정에 필요한 차이를 보여줘.
입력 자료의 실제 내용과 교육용 가정을 구분해. 숫자·기간·담당자·승인 결과를 임의로 확정하지 마. 누락 정보가 있어도 실행 가능한 범위는 진행하고 중요한 입력 보완 항목만 정리해.
결과는 다음 순서로 작성해: 경영진 요약 / 성과표 / 대안 비교 / 결정 요청 / 후속 조치. 설명은 존댓말로 작성하고 핵심 용어는 처음에 영어를 병기해.
제출 전에 요구사항 대응, 원문과의 일치, 단위와 계산, 가정과 실행 상태, 다음 단계 인계를 스스로 점검하고 오류를 수정해.
사용자 요청 ? 아래에 한 줄 입력
[프로젝트 상황과 원하는 작업을 한 줄로 입력해.]

입력 예시: 신제품 고객 승인 지연에 대한 경영진 보고서를 만들어. 기대 산출물: 경영진 요약 / 성과표 / 대안 비교 / 결정 요청 / 후속 조치. 평가 기준: 실적과 전망이 섞이지 않는지, 수치와 승인 요청을 추적할 수 있는지 확인합니다. 결과 보완: 승인된 일정과 실제 시험 실적을 추가하고 대안의 효과와 부작용을 함께 비교합니다.

핵심 정리: 프롬프트는 작업을 재현하는 지시이고, 평가 기준은 결과를 판단하는 기준입니다. 두 요소를 함께 개선해야 실무에 정착합니다.

5. 학습 결과를 업무에 정착시키기 ​

학습목표: 작은 프로젝트에서 운영체계를 시험하고 성과와 적용 조건을 근거로 확장할 수 있습니다.

1) 파일럿에서 표준으로 확장하기 ​

처음부터 조직 전체를 바꾸기보다 범위와 책임이 명확한 업무를 선택합니다. 현행 처리 흐름을 기록하고, 개선 목표와 품질 기준을 정한 뒤 방법론과 AI 지시를 적용합니다. 결과의 품질뿐 아니라 검토 시간, 인계 오류, 승인 대기, 재작업을 비교합니다.

파일럿의 결과를 조직 표준으로 확장할 때에는 성공 조건을 함께 기록합니다. 사용한 입력의 품질, 담당자의 전문성, 도구 권한, 검토자의 가용성, 고객 승인 조건이 다른 프로젝트에서도 충족되는지 살펴야 합니다. 도구 사용법만 교육하기보다 문제 정의, 요구사항, 검토, 변경, 인계의 실무를 함께 교육합니다.

확장 단계실행 내용다음 단계의 판단 기준
진단현재 흐름과 병목 기록목표와 문제의 합의
파일럿작은 범위와 품질 기준 적용검토된 결과와 전체 시간
표준화지침 서식 인계의 일관성다른 담당자의 재현 가능성
확산업무 유형별 적용조건별 품질과 책임
개선오류와 성과 검토효과 유지와 기준 업데이트

2) 방법론별 학습 링크를 활용하는 순서 ​

처음에는 III장의 공식 링크에서 체계의 목적과 적용 범위를 읽습니다. 그다음 실제 프로젝트의 요구사항과 산출물을 해당 체계에 대응시킵니다. 마지막으로 관련 학습자료와 공개 사례에서 세부 절차를 보완합니다. 유료 표준이나 교육 자료의 접근 조건은 공개 소개와 구분해 사용합니다.

제품과 표준은 판본이 바뀔 수 있습니다. 계약에 적용된 판본과 학습용 최신 자료를 구분해 기록하고, 변경이 프로젝트의 검증과 승인에 미치는 영향을 검토하십시오. 단순히 최신이라는 이유로 승인 기준을 바꾸지 않습니다.

3) 참고자료와 심화 학습 ​

[R01] AI 에이전트 활용 — OpenAI · 공개 가이드. 도구 사용과 업무 배정의 실무를 학습합니다.

[R02] Work Trend Index — Microsoft · 2025년. 사람과 AI가 함께 일하는 조직 변화를 살펴봅니다.

[R03] PMBOK Guide 8판 — PMI · 2025년 11월. 가치 원칙 성과영역 테일러링을 학습합니다.

[R04] ISO 21502:2020 — ISO · 2020년 12월. 프로젝트 관리 지침의 범위와 전달 접근을 확인합니다.

[R05] Project Online 수명주기와 Planner — Microsoft · 2026년 종료 정보. Project Online과 데스크톱을 구분합니다.

[R06] 패키지 기판 사업 소개 — 해성디에스 · 공식 사업 소개. 반도체 부품 사업과 프로젝트 대상을 이해합니다.

[R07] Quality Core Tools — AIAG · 공식 공개 자료. APQP 관리계획 PPAP FMEA MSA SPC의 연결을 학습합니다.

[R08] 자동차용 모터 사업 소개 — 계양전기 · 공식 사업 소개. 자동차용 모터의 제품 범위를 이해합니다.

[R09] AI Risk Management Framework — NIST · AI RMF 2023년 GAI Profile 2024년. AI 사용의 범위 위험 측정 대응을 구체화합니다.

[R10] Planner 전환 FAQ — Microsoft · 공식 제품 안내. Project for the web과 Planner의 관계를 학습합니다.

[R11] Automotive SPICE 공개 모델 — VDA QMC · 4.0 2023년. 프로세스와 능력 평가의 구조를 학습합니다.

[R12] Scrum Guide — Ken Schwaber와 Jeff Sutherland · 2020년. 목표 역할 이벤트 산출물의 관계를 학습합니다.

종합 과제: 실제 프로젝트 하나를 선택해 목표와 인수 기준, 기본 전달 접근, 필요한 산업 체계, 팀과 AI의 역할, Gate와 검증 증거, 변경과 보고 흐름을 한 장의 운영 설계로 정리하십시오. 여덟 실습의 결과를 합치되 서로 다른 가정과 중복 산출물을 조정하십시오.

핵심 정리: 프로젝트 관리의 패러다임 시프트는 AI 도입을 관리체계의 개선으로 연결하는 과정입니다. 목표와 근거, 학습과 전달, 책임과 승인을 일관되게 연결할 때 도구의 능력이 프로젝트 성과로 이어집니다.
